современный стиль

Дом в КП ренессанс парк

Новорижское шоссе, 19 км от МКАД
ЗАКАЗАТЬ ЗВОНОК

Дом в современном стиле


В элитном коттеджном поселке Ренессанс Парк ведется строительство двухэтажной виллы площадью 885 кв. м. Проект разработан для ценителей современного стиля в архитектуре. Благодаря строгим прямым линиям дом гармонично вписывается в загородный ландшафт.

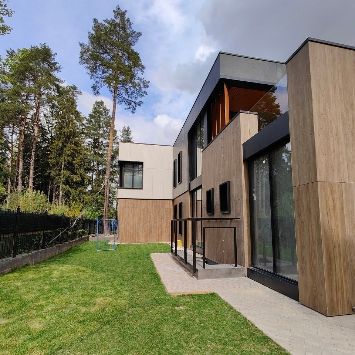

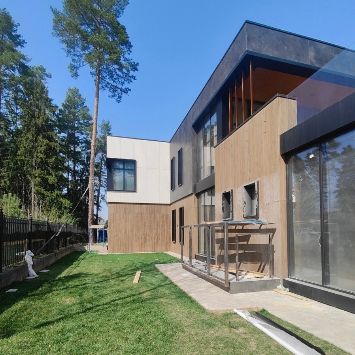

экстерьер дома


новости со стройплощадки

22 октября 2025 года

Новости со стройплощадки в Ренессанс Парке.

Каждый день объект приобретает новые черты, и прошедшая неделя была особенно насыщенной. Вот что мы сделали:

  • Задняя терраса

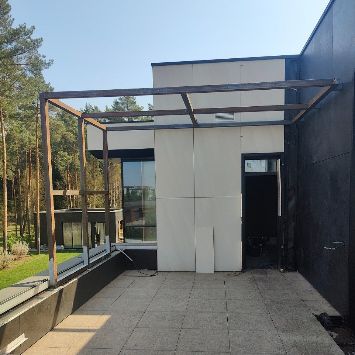

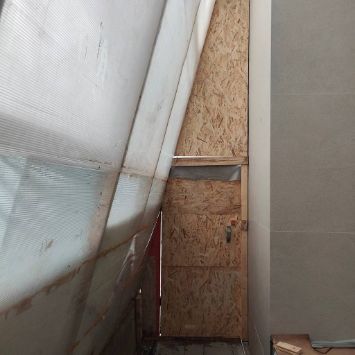

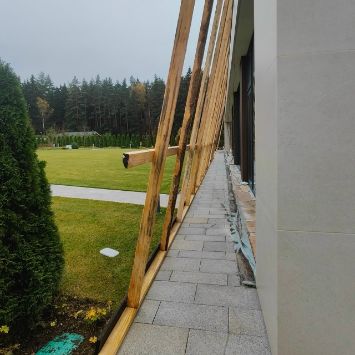

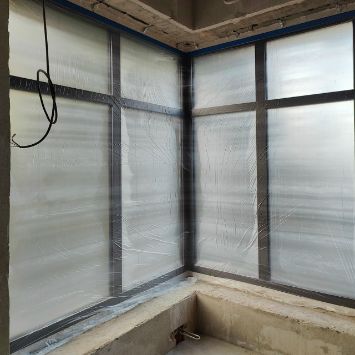

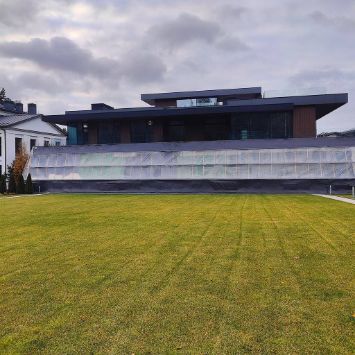

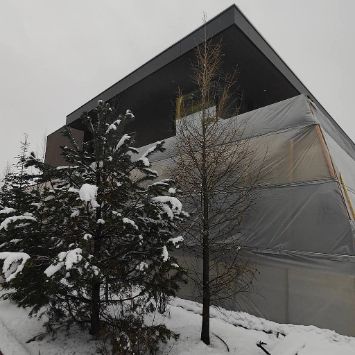

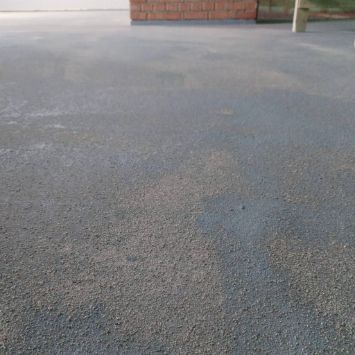

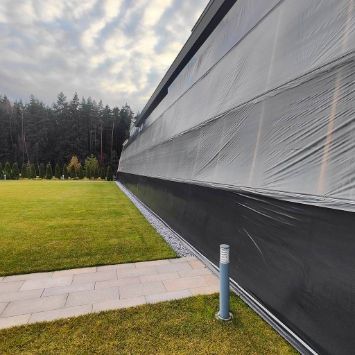

Начали устройство тепляка – временной защитной конструкции, которая позволит вести работы независимо от капризов погоды. Это гарантирует высокое качество и соблюдение сроков. На текущий момент приняли, разгрузили и переместили весь необходимый пиломатериал для сборки каркаса тепляка. Начали монтаж!

  • Основной дом

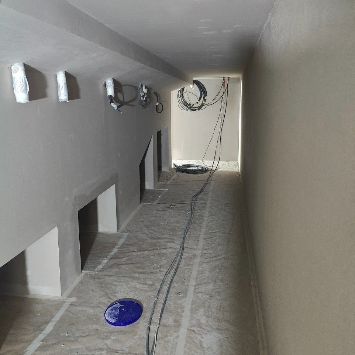

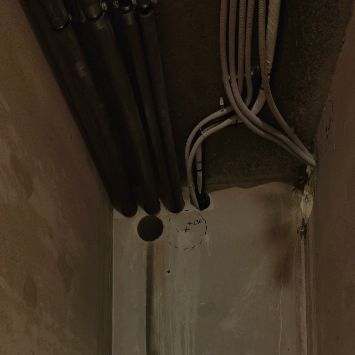

Здесь проводим алмазное бурение отверстий в несущих стенах и перекрытиях. Это будущие трассы для инженерных коммуникаций – труб, кабелей и других систем, которые делают дом по-настоящему умным и комфортным. Этот метод гарантирует идеальную точность и сохраняет прочность конструкций.
25 сентября 2025 года

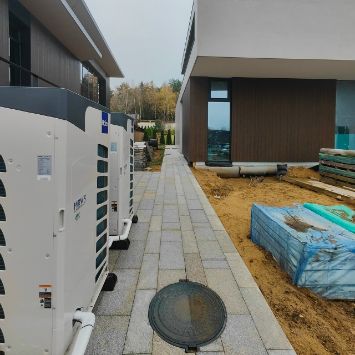

Монтаж систем водоотведения и подготовка к электромонтажным работам на объекте.

Ключевой этап: монтаж систем водоотведения и подготовка к электромонтажным работам на нашем объекте в Ренессанс Парке. Это та самая «магия», которая останется за «кадром», но будет исправно служить долгие годы.

Что было выполнено:

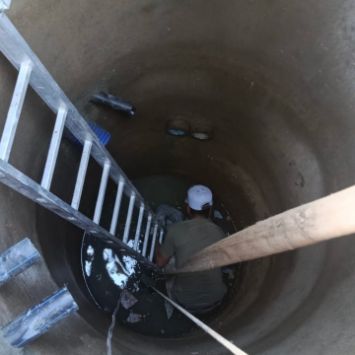

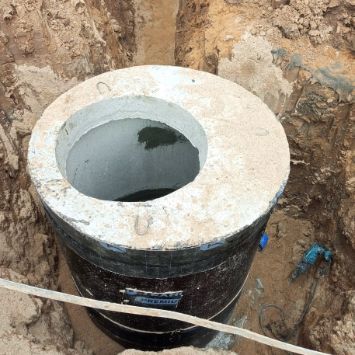

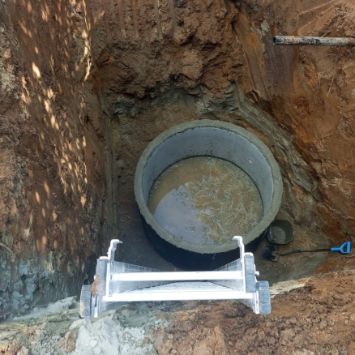

  • Система водоснабжения: Уложена напорная трасса, смонтирован колодец ЛНС и установлен обратный клапан для бесперебойной работы. Загерметизированы вводы в колодцы.

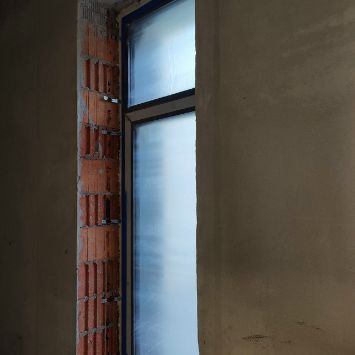

  • Подготовка к установке электрики: Выполнены технологические отверстия в цоколе для ввода коммуникаций в дом.
Каждый этап тщательно контролируется
24 сентября 2025 года

Свежие новости с нашей стройплощадки в Ренессанс Парке.

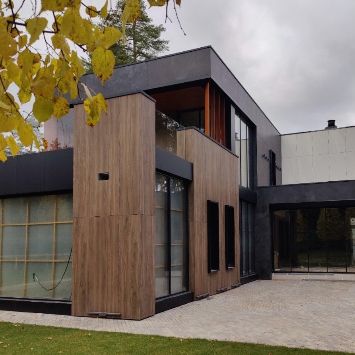

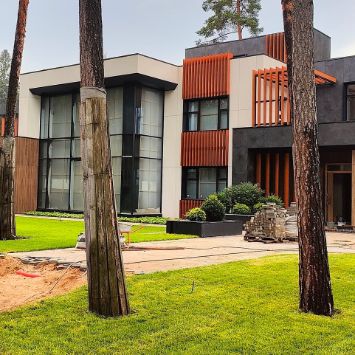

Здесь продолжается строительство дома по проекту студии Redrobotdesign.

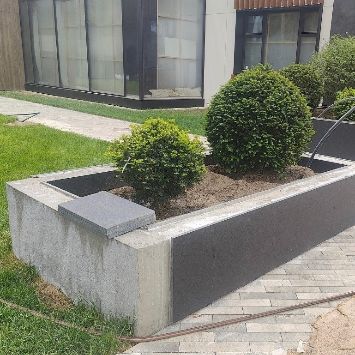

  • На улице завершили монтаж гранитных элементов на клумбах. Швы заполнили эпоксидной затиркой – она не боится влаги и морозов, надолго сохраняет безупречный вид.
  • Для полной герметичности нанесли полиуретановый герметик и усилитель цвета, чтобы подчеркнуть природную красоту камня.

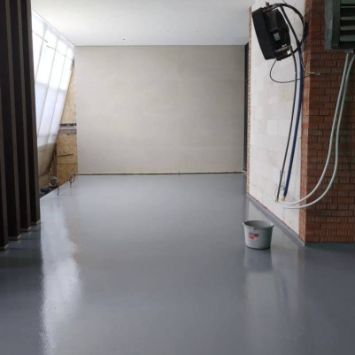

  • В подвале провели реставрацию и покраску металлоконструкций специальными составами для долговечности. Для безопасности и удобства работы уложили временный настил.

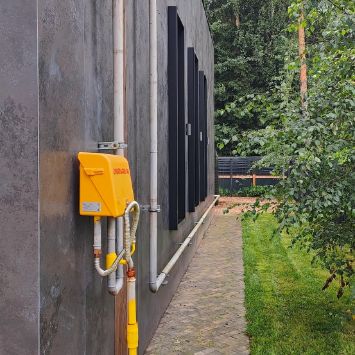

  • Преобразили даже газовую трубу! Тщательно очистили и покрасили специальной эмалью, чтобы она была в тон с цветом фасада.
Двигаемся строго по графику – под авторским надзором команды архитекторов Redrobotdesign!
02 июня 2025 года

Отделочные работы

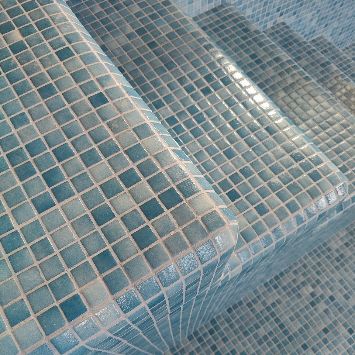

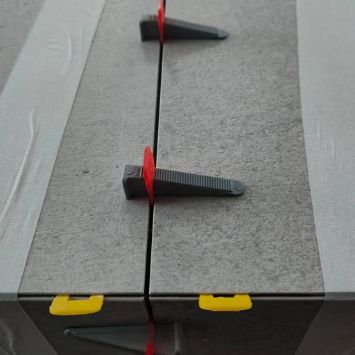

В бассейне продолжается монтаж керамогранита ITALON под дерево – на стены в душевой и раздевалке, идет заполнение швов эпоксидной затиркой Starlike Evo с последующей замывкой.

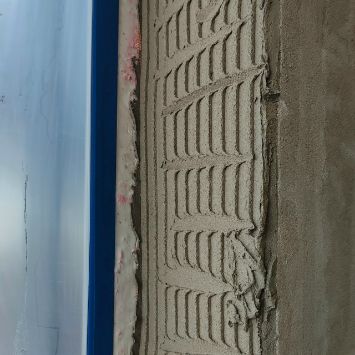

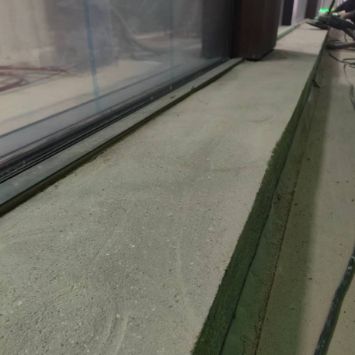

На нулевом этаже мы закончили армирование углов, загрунтовали основание и частично нанесли штукатурку с декоративным эффектом «1000 линий». Фактуру создавали с помощью гребенки, стараясь чтобы линии были ровными и одинаковыми по глубине.

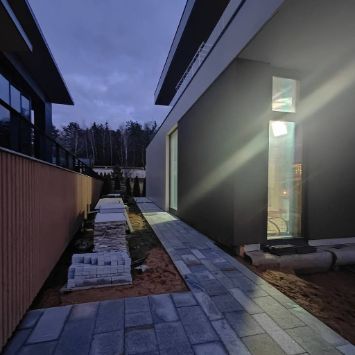

На участке завершили облицовку клумб гранитом – сейчас туда уже высажены многолетние растения.
19 мая 2025 года

Внутренние и ландшафтные работы

За последние 2 недели:

  • Закончили монтаж керамогранита на стены и накрывок переливного лотка в бассейне.
  • В помещениях туалета, душевых и раздевалках при бассейне продолжили монтаж керамогранита, начали затирку швов эпоксидным составом LITOKOL Russia Starlike Evo.
  • На террасе, расположенной на втором этаже дома закончили работы с металлоконструкциями – все зачистили, зашпаклевали, зашлифовали, обезжирили и покрасили в 2 слоя. Также покрасили металлоконструкцию при спуске в цокольный этаж.
  • Начали ландшафтные работы – засыпка почвенным грунтом и устройство газона вдоль клумб, монтаж бетонной брусчатки на песчаное основание.
Дальше – больше! Все покажем и расскажем.
25 апреля 2025 года

Продолжаем работы в нескольких помещениях

Параллельно здесь идут работы в разных помещениях:

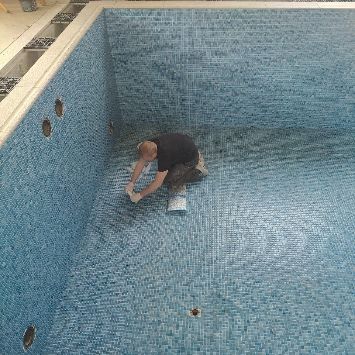

  • в бассейне выполняется монтаж керамогранита на стенах, заполнение швов мозаики эпоксидной затиркой Litokol Starlike Evo, изготовление переливного лотка.
  • в душевой и раздевалке наносят второй слой гидроизоляции

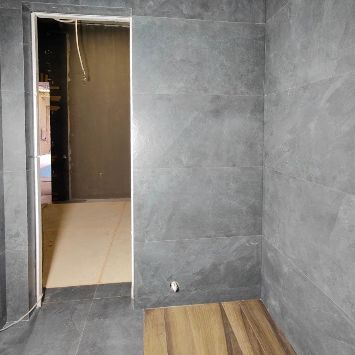

  • на цокольном этаже идут подготовительные работы: укрывка пола, заделка штроб и отверстий, штукатурка стен цементно-песчаной смесью, алмазная шлифовка стен и потолка
  • на улице идет устройство бетонных клумб для цветов
  • монтаж крупноформатного керамогранита на фасаде

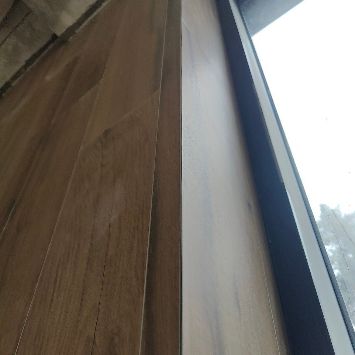

На фото моменты со стройки за последнюю неделю.
07 апреля 2025 года

Работы в бассейне

Сейчас основные работы сосредоточены в помещении бассейна:

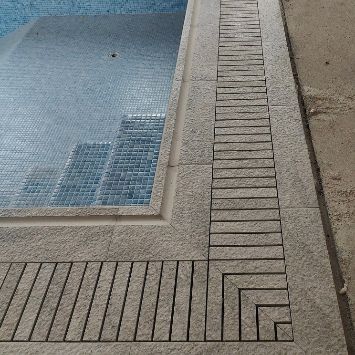

  • монтаж переливного лотка из керамогранита под натуральный камень;
  • монтаж мозаики в чаше бассейна;
  • монтаж керамогранита под дерево на стенах;
  • заполнение швов эпоксидной затиркой в сауне, армирование углов и нанесение двухкомпонентной гидроизоляции в туалете.
На фасаде идет разметка отверстий под вентиляцию и монтаж закладных под металлоконструкцию будущих пергол.
14 марта 2025 года

работы на 1-м этаже

Основные работы продолжаются на 1-м этаже и в помещении бассейна:

  • штукатурка оконных откосов смесью Perfekta;
  • монтаж керамогранита ITALON Ceramica на сверхпрочный LITOKOL Russia и СВП;
  • заполнение швов эпоксидной затиркой Litokol Starlike Evo в цвет керамогранита;

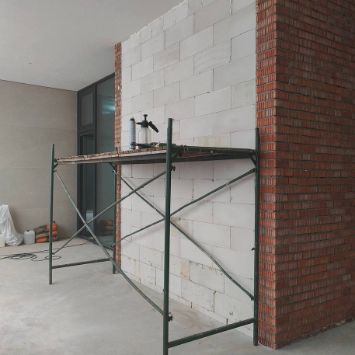

  • возведение фальшперегородок;
  • заливка стяжки ЦПС;
  • кладка шахт из газобетонных блоков на клей-пену и механическое крепление.
22 января 2025 года

Монтаж крупноформатного керамогранита

Сейчас здесь идут внутренние работы. В зоне мангальной и спуска на цокольный этаж мы продолжаем монтаж крупноформатного керамогранита Italon: 800*1600 мм и 600*1200 мм. Швы заполняем эпоксидной затиркой – она выдерживает любые «экстремальные» условия и дольше сохраняет свой вид.

Параллельно проводим влажную уборку и наводим порядок в разных помещениях.
21 ноября 2024 года

работы по внутренней отделке

В зоне барбекю продолжается монтаж крупноформатного керамогранита Laminam размером 200*1200 мм. Мы приклеиваем его на эластичный клей Ceresit (Henkel Россия) CM17 с использованием системы выравнивания плитки от TLS Profi. Она ускоряет монтаж, снижает расход клея и формирует идеально ровную плоскость.

На цокольном этаже основного дома идут штукатурные работы: грунтовка, установка маяков, штукатурка стен ЦПС – все материалами Ceresit и КНАУФ Россия. Также продолжается изготовление и монтаж металлоконструкций над лестничным маршем при спуске в подвал.
29 октября 2024 года

Идут внутренние работы

В зоне барбекю продолжается монтаж крупноформатного керамогранита LAMINAM Rus Legno Venezia в цвете Noce на эластичный клей Ceresit СМ17. Мы укладываем керамогранит на специальную систему выравнивания плитки TLS Profi. Она состоит из клиньев и зажимов, которые фиксируют соединение плит на одном уровне с точностью до миллиметров. Это:

  • Ускоряет монтаж в 3 раза
  • Делает поверхность идеально ровной
  • Снижает расход клея
  • Обеспечивает тонкость шва.

Параллельно идут штукатурные работы на цокольном этаже дома материалами КНАУФ Россия и Церезит Россия – грунтование поверхности, нанесение адгезива, монтаж оцинкованной металлической сетки.
04 сентября 2024 года

работы по водоснабжению

Современный дом по проекту студии Red Robot Design уже построен, сейчас здесь идут внутренние работы. За последнюю неделю мы закончили:

— монтаж трасс подводящих трубопроводов, кранов антипротечки, выводов водоснабжения и канализации на элемент острова
— подключение конвекторов
— стяжку пола в зоне барбекю
— монтаж основания Elsen под теплый пол, оклейку конвекторов Пенофолом

Прямо сейчас выполняем устройство теплого пола.


12 февраля 2024 года

Работы по обслуживанию котельной

Мы провели плановые работы по обслуживанию котельной в доме, чтобы обеспечить бесперебойную и безаварийную работу объекта:

— провели внешний осмотр оборудования;
— убрали обнаруженные подтекания;
— проверили все резьбовые и фланцевые соединения, подтянули их и заменили прокладки;
— проверили настройку предохранительных клапанов и приборов, работу резервных насосов и котлов, всей автоматики;
— почистили водяные и топливные фильтры;
— заполнили эксплуатационную документацию и журнал, записав все измерения и результаты настройки.

План 1 этажа

План 2 этажа

План мансардного этажа
