стиль французской неоклассики

Дом в КП Миллениум Парк

23 км от МКАД, городской округ Истра
ЗАКАЗАТЬ ЗВОНОК

Автор проекта — архитектурное бюро Архрешение

Двухэтажный дом в стиле французской неоклассики строится в элитном коттеджном поселке Миллениум Парк по проекту архитектурного бюро «Архрешение».

Площадь дома — 2057,5 кв. м. На первом этаже будут расположены гостиная, столовая, кухня, комната отдыха, бассейн, сауна, хамам. На втором этаже разместятся 4 спальни, 5 санузлов, 4 гардеробные. В цокольном этаже проектом предусмотрены бильярдная, спортзал, домашний кинотеатр, мастерская и технические помещения.

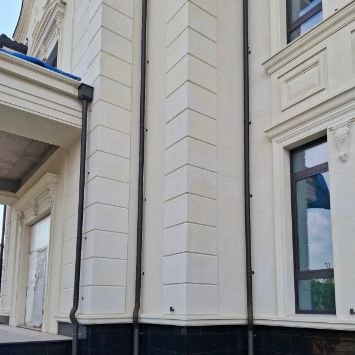

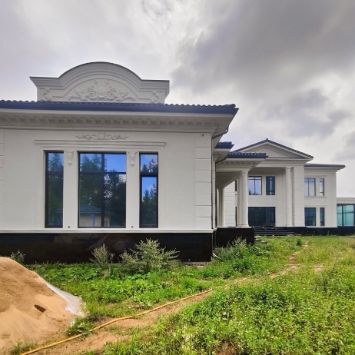

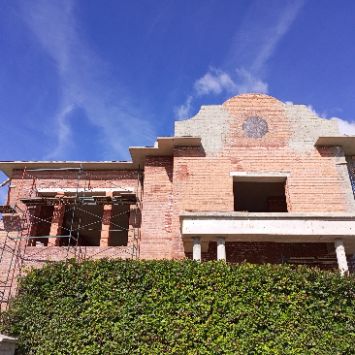

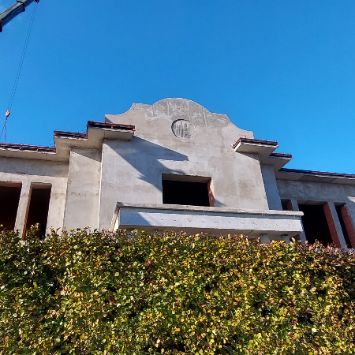

экстерьер дома

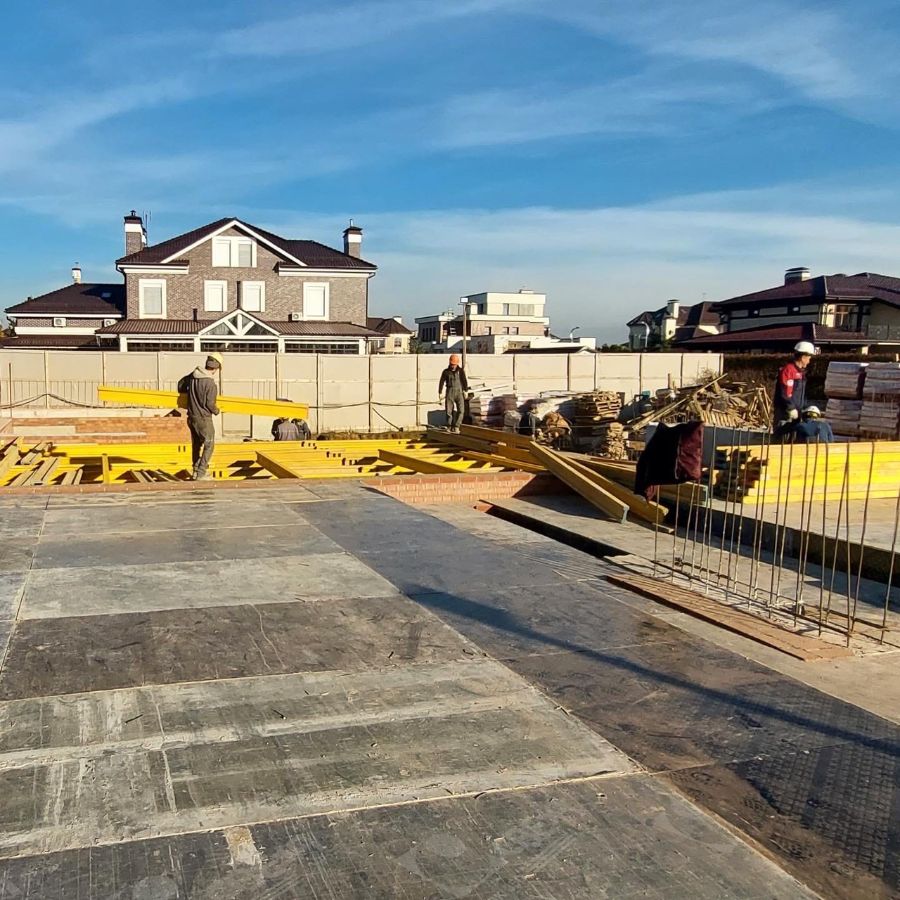

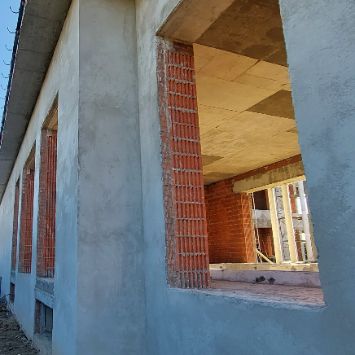

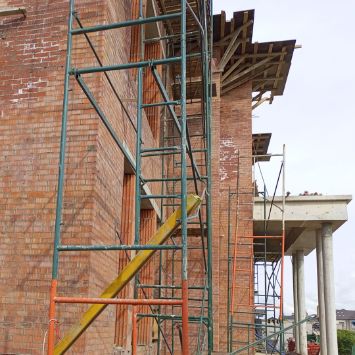

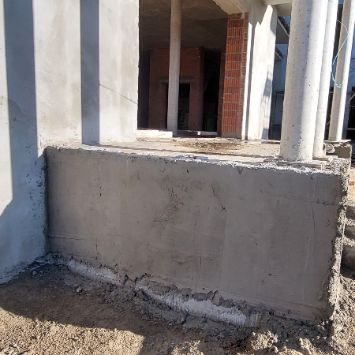

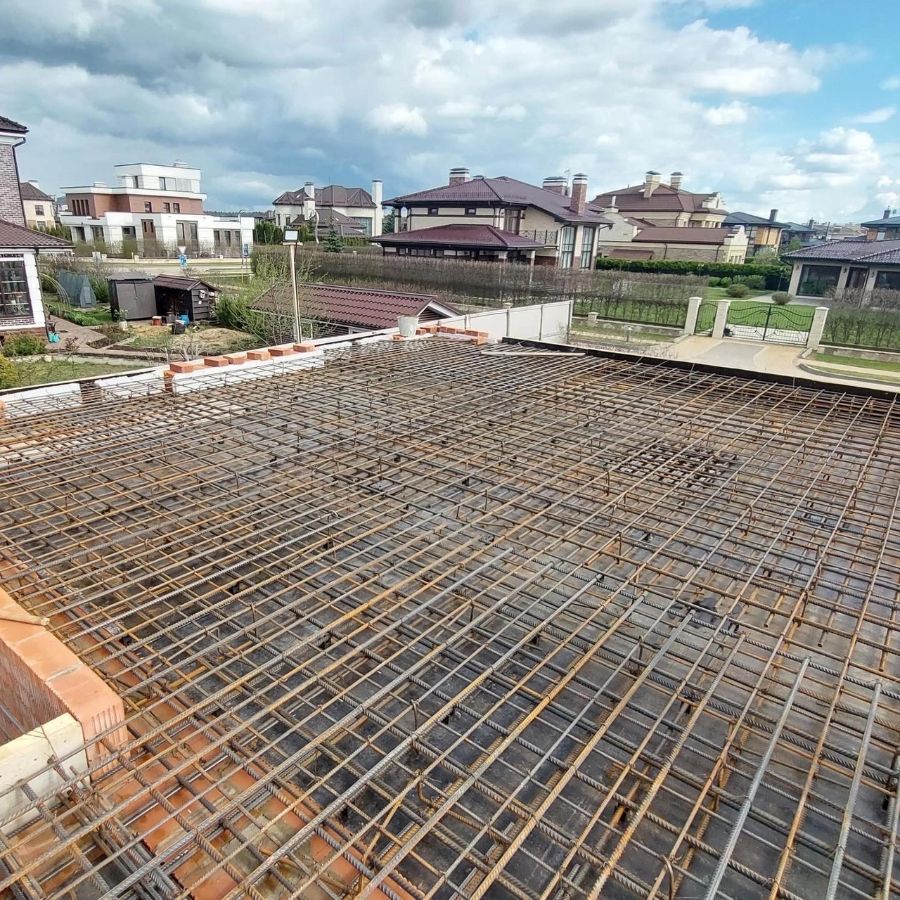

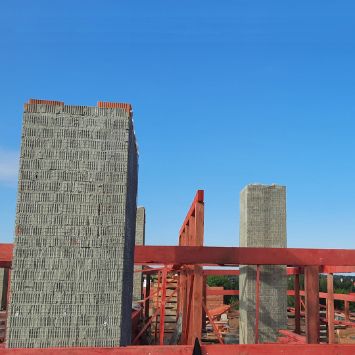

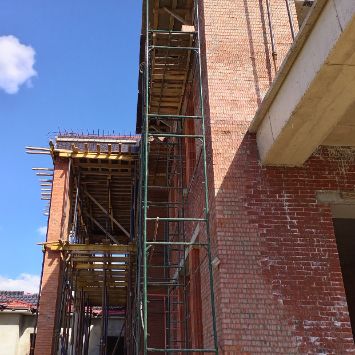

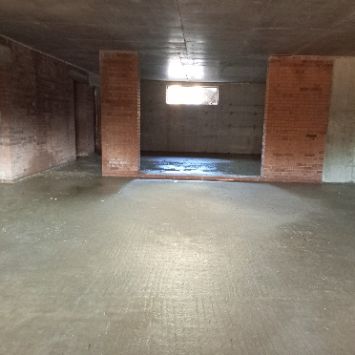

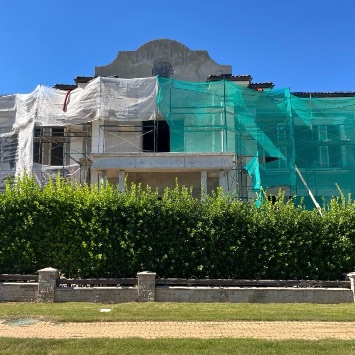

Фото со стройплощадки

видеотрансляция с объекта

новости

25 сентября 2023 года

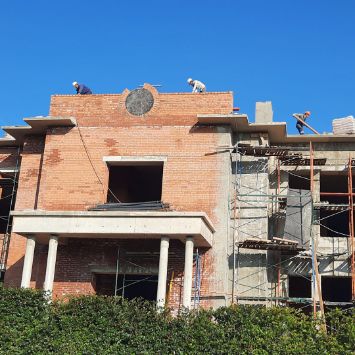

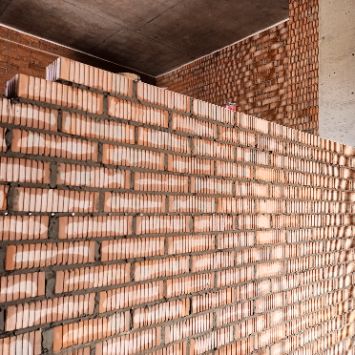

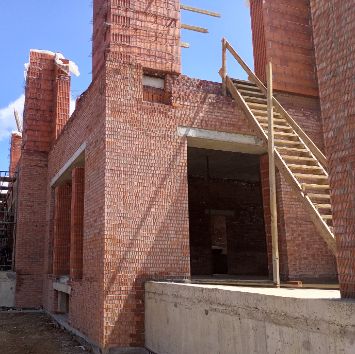

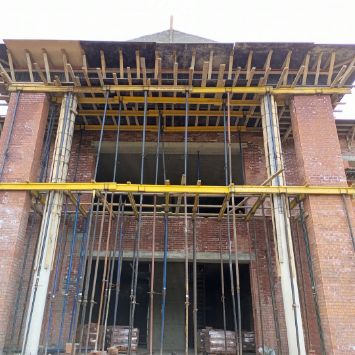

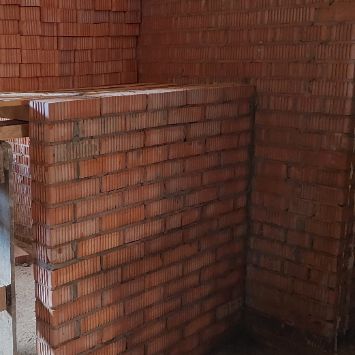

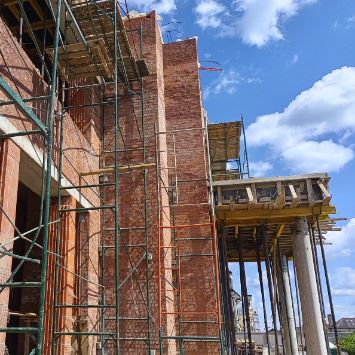

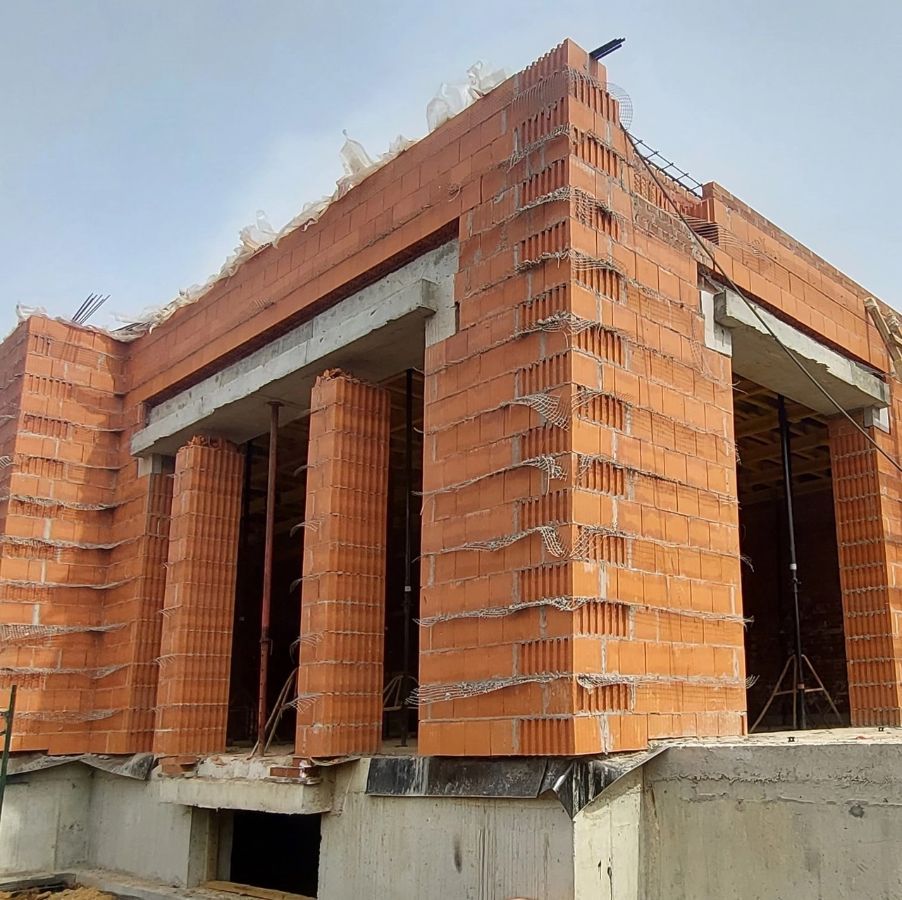

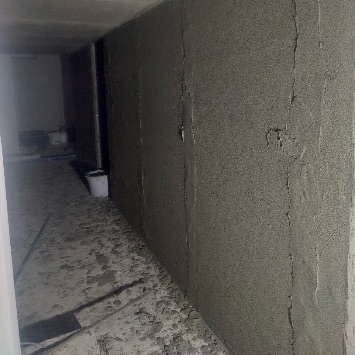

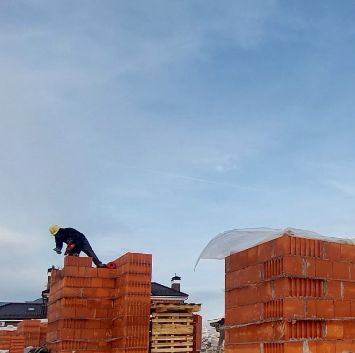

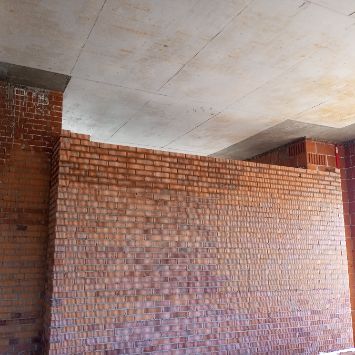

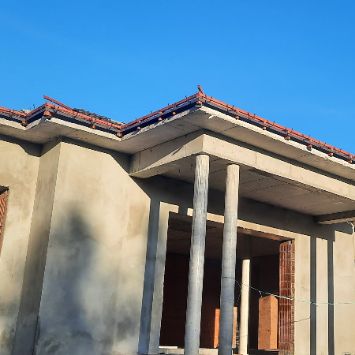

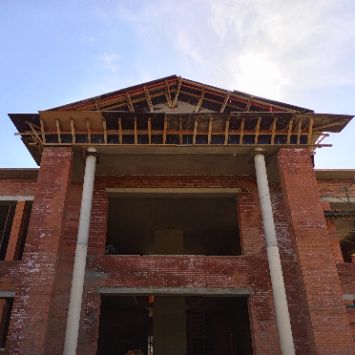

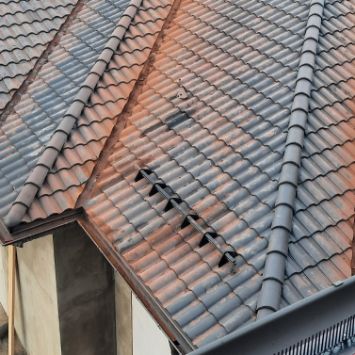

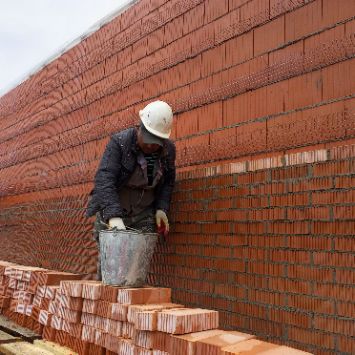

Кирпичная кладка перегородок

Рабочие продолжают выполнять:

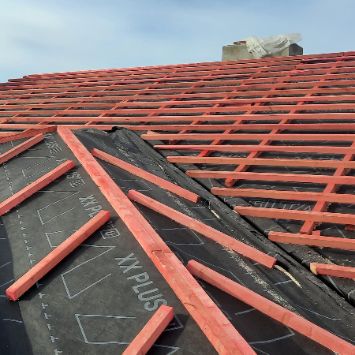

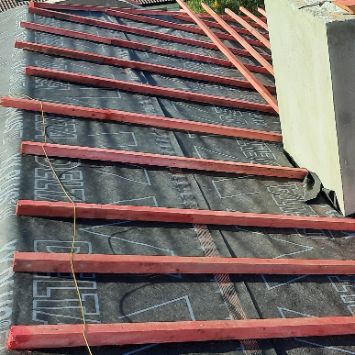

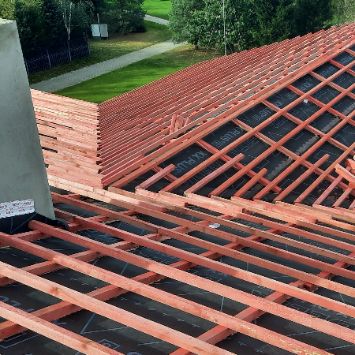

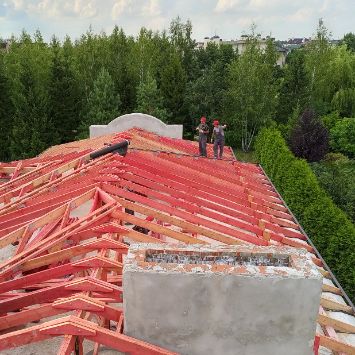

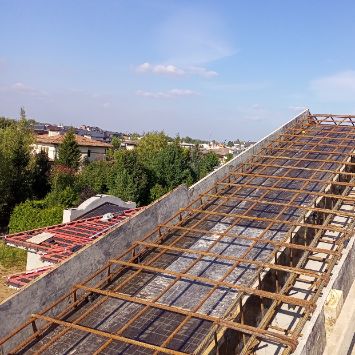

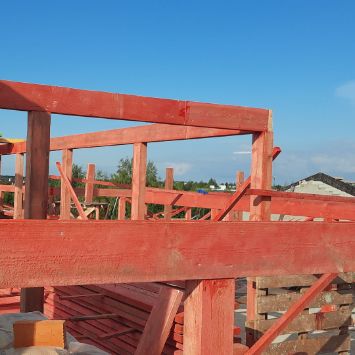

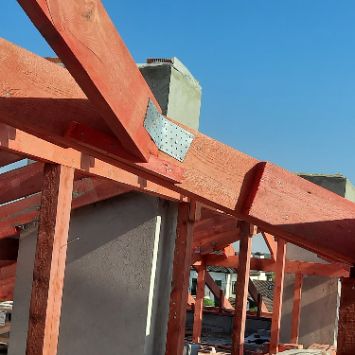

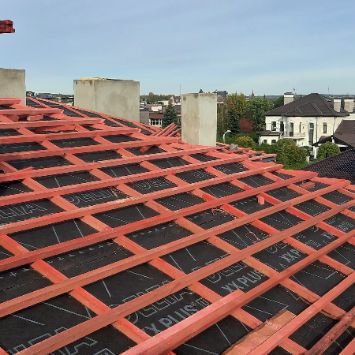

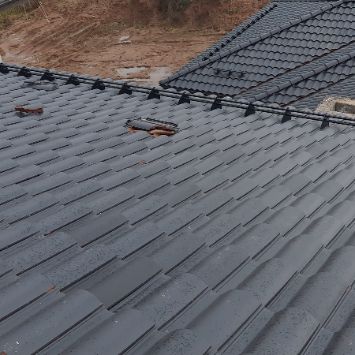

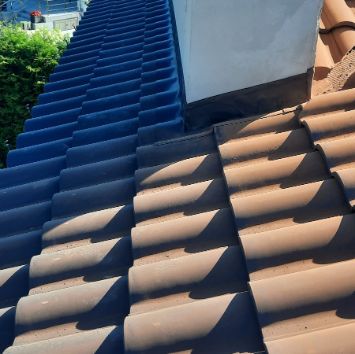

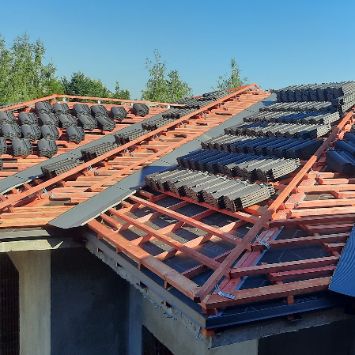

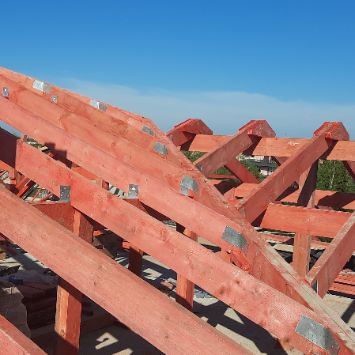

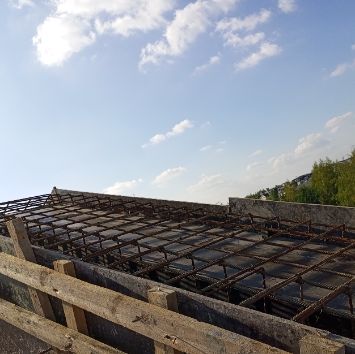

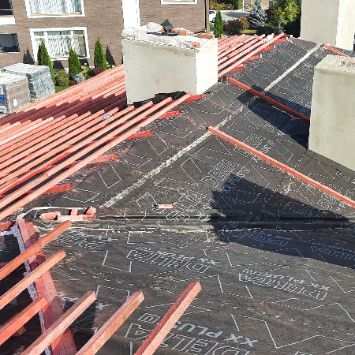

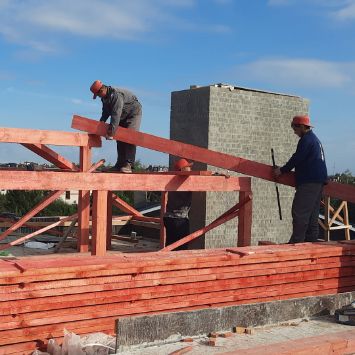

— Устройство стропильной системы

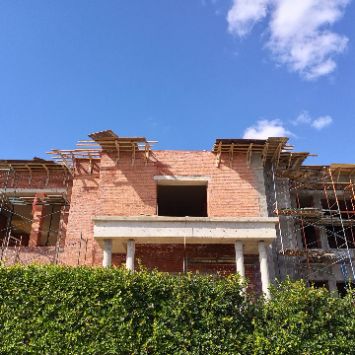

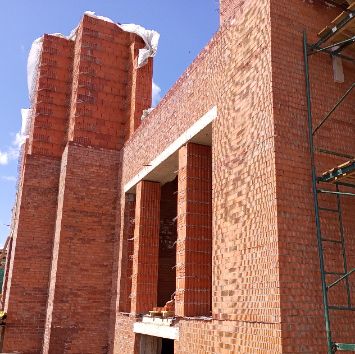

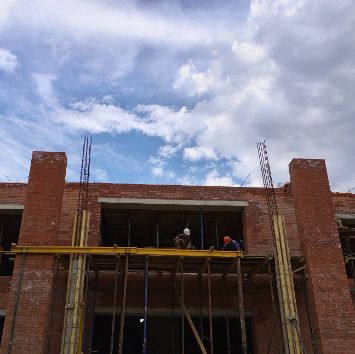

— Кирпичную кладку перегородок второго и цокольного этажей

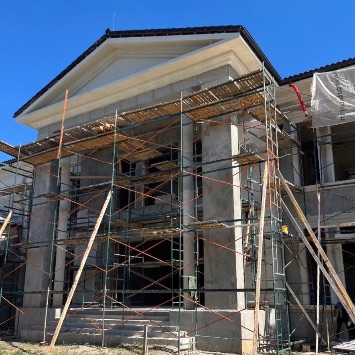

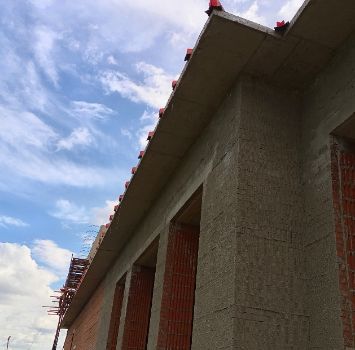

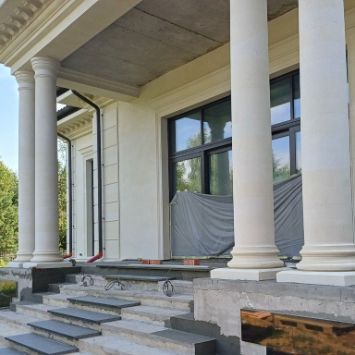

— Оштукатуривание фасада

19 сентября 2023 года

Текущие работы

В последние дни рабочие выполняли:

— Устройство стропильной системы

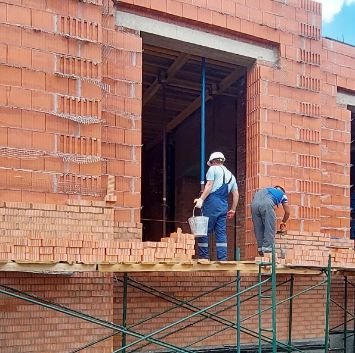

— Кирпичную кладку перегородок первого этажа

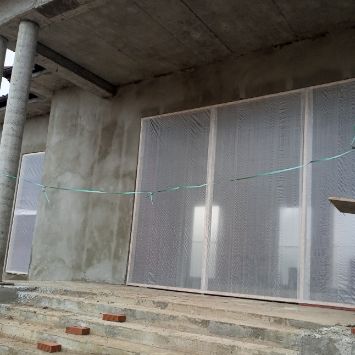

— Оштукатуривание вентшахт и фронтонов

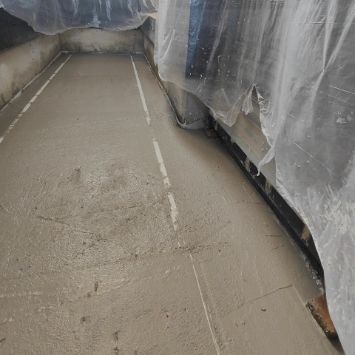

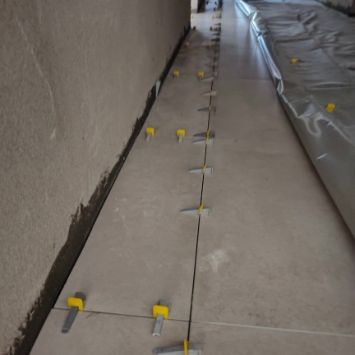

— Установку опалубки и армирование монолитной лестницы в подвал
— Бетонирование монолитного карниза по фронтону и внутренних лестниц

12 сентября 2023 года

Новости со стройплощадки

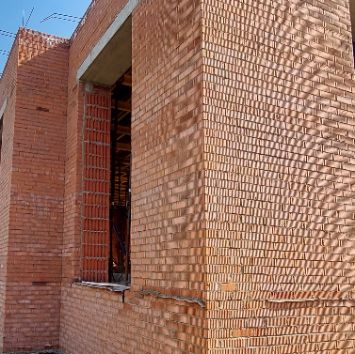

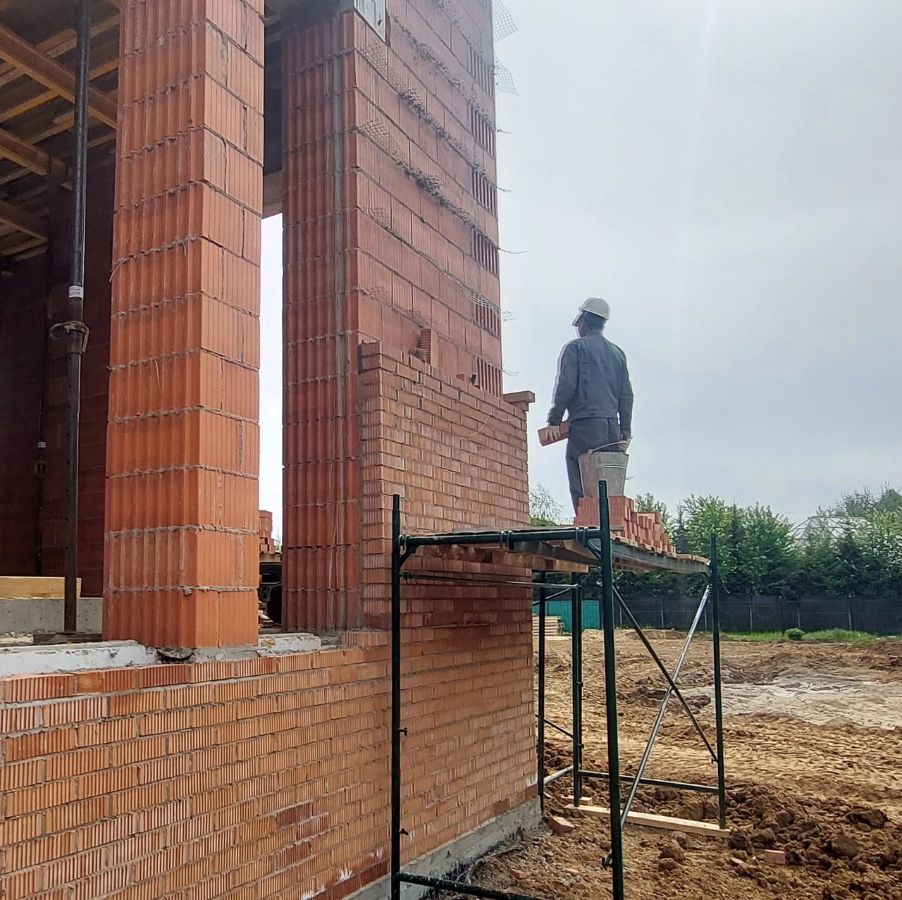

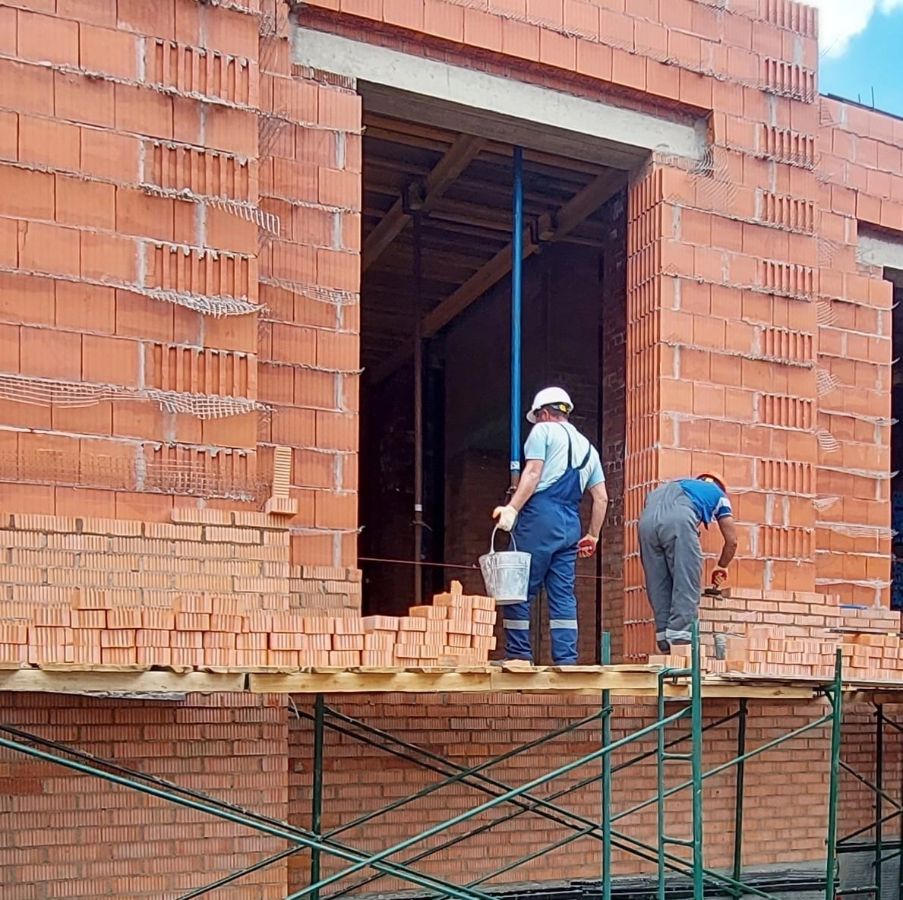

Рабочие ведут кирпичную кладку перегородок первого этажа. В работе используют полнотелый рядовой кирпич М150 1 NF Каширского кирпичного завода и сухую смесь Perfekta М200. Также сейчас выполняется монтаж опалубки карниза на фронтоне и штукатурка вентиляционных шахт. На объекте работают 10 человек.

07 сентября 2023 года

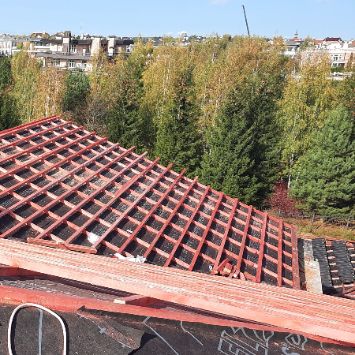

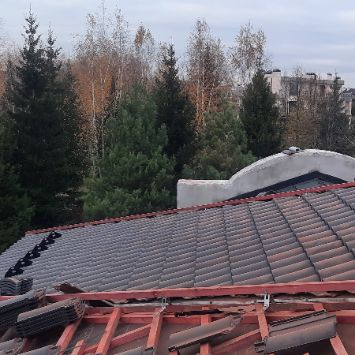

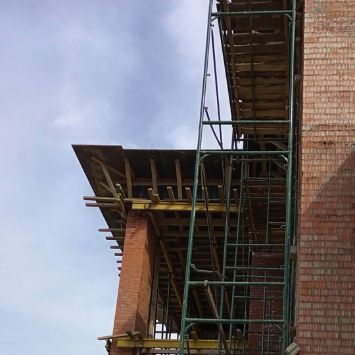

устройство стропильной системы

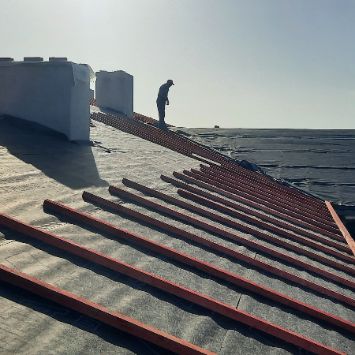

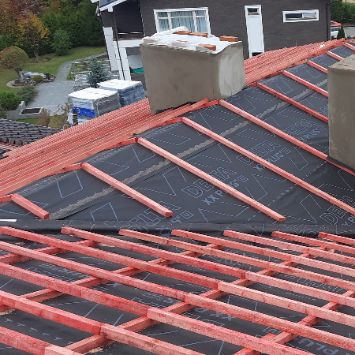

Рабочие занимаются устройством стропильной системы, для которой мы используем хвойный обрезной пиломатериал транспортной влажности 20-22% антисептированный и антиперированный. На участке работает 5 человек.

05 сентября 2023 года

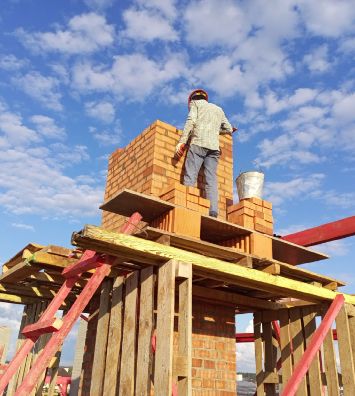

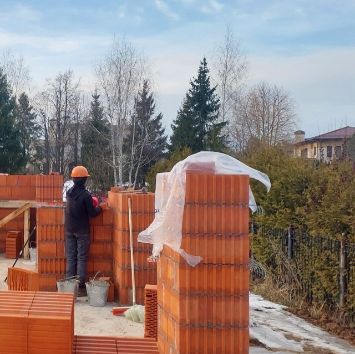

кирпичная кладка фронтонов и вентшахт

Сейчас рабочие продолжают производить кирпичную кладку вентшахт и фронтонов. В работе используется красный полнотелый рядовой кирпич М150 1 NF Каширского кирпичного завода и сухая монтажная смесь Perfekta М200. Также они демонтируют опалубку карниза и готовят арматурные каркасы лестниц. На участке работают 9 человек.

31 августа 2023 года

раскрепление торцевой опалубки карниза

Сейчас рабочие раскрепляют торцевую опалубку монолитного карниза перекрытия второго этажа. На объекте был принят полнотелый одинарный кирпич М150 для кладки вентшахт выше перекрытия. На участке работают 10 человек.

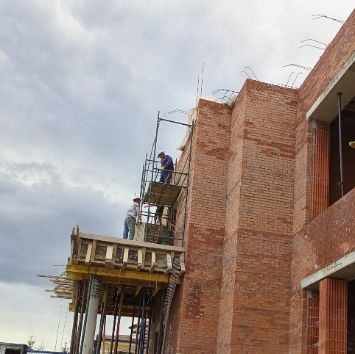

24 августа 2023 года

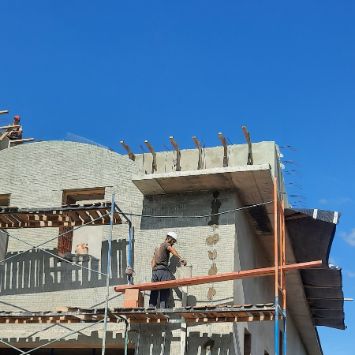

работы, выполняемые на стройплощадке

Сейчас рабочие выполняют опалубочные и арматурные работы по монолитному карнизу перекрытия второго этажа. В ближайшее время начнется кладка вентиляционных шахт выше перекрытия.

18 августа 2023 года

Новости о ходе строительства

Сейчас рабочие начали установку опалубки монолитного карниза второго этажа. Параллельно с этим продолжается:

— Оштукатуривание фасада

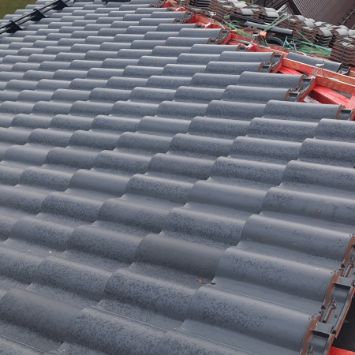

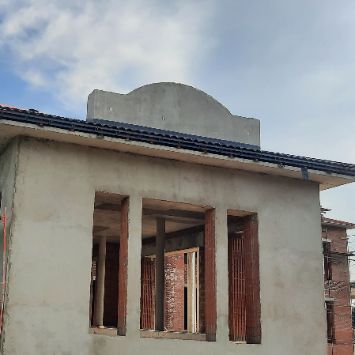

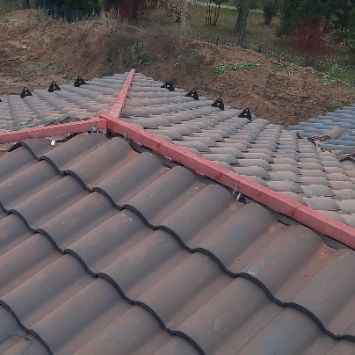

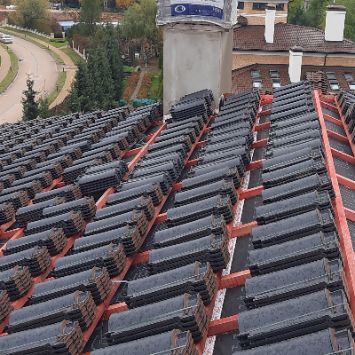

— Монтаж черепицы на бассейне

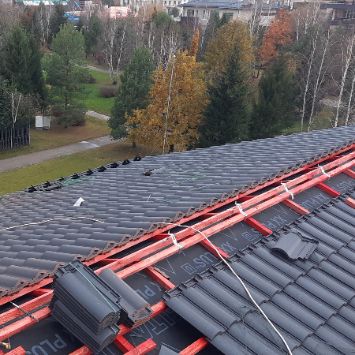

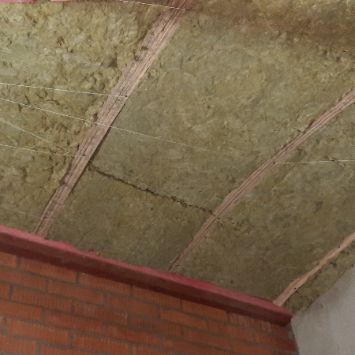

— Устройство стропильной системы основного дома

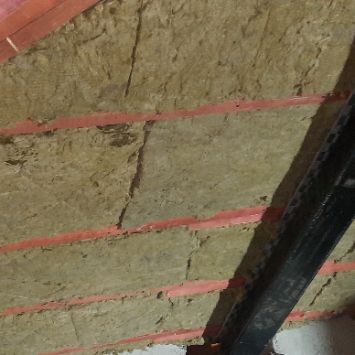

— Монтаж пароизоляции
— Кладка парапетов под мауэрлаты

14 августа 2023 года

Текущие работы на стройплощадке

Сейчас на объекте выполняется:

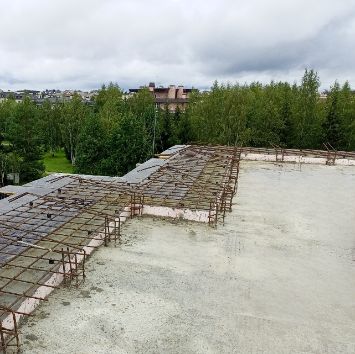

— Уход за бетоном после бетонирования монолитного перекрытия второго этажа
— Устройство шаговой обрешетки кровли бассейна
— Оштукатуривание фасада в зоне гаража и бассейна

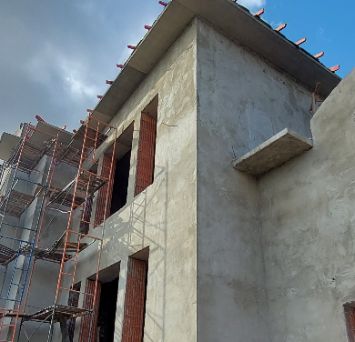

о2 августа 2023 года

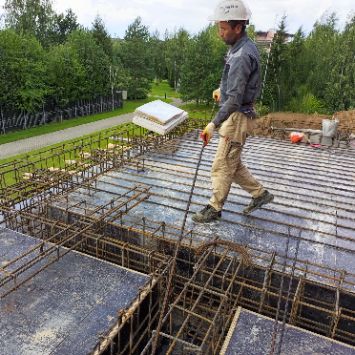

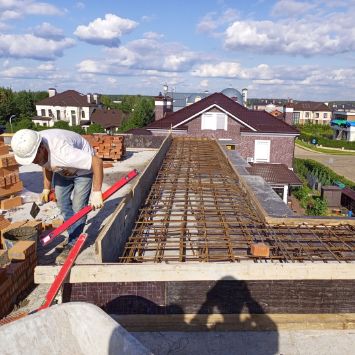

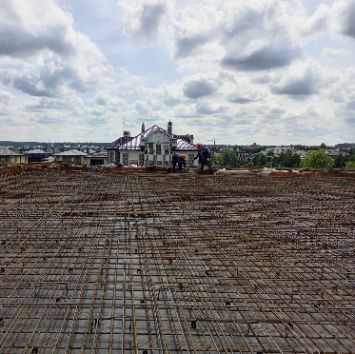

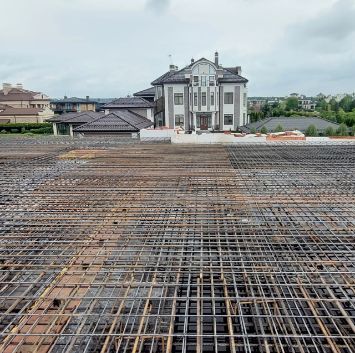

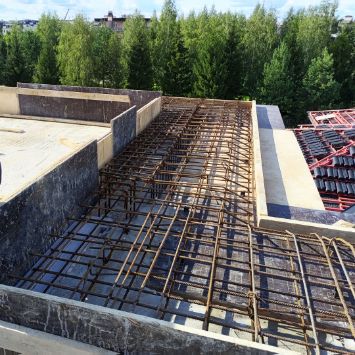

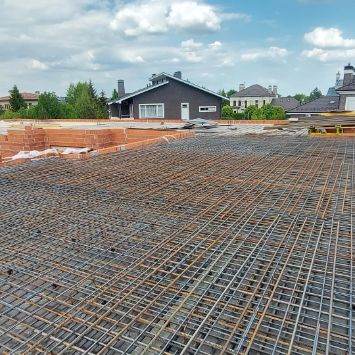

Армирование монолитного перекрытия второго этажа

На объекте работают 25 человек, и сейчас они выполняют:

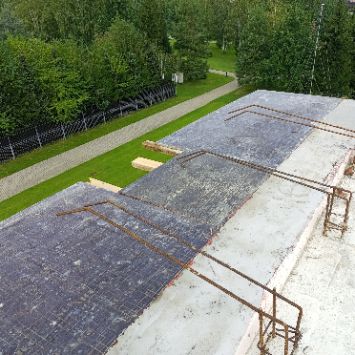

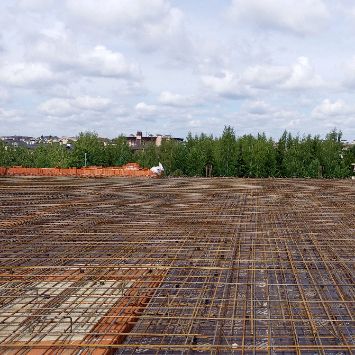

— Армирование монолитного перекрытия второго этажа
— Устройство стропильной системы кровли бассейна
— Кирпичную кладку прижимной стенки террасы и крыльца
— Оштукатуривание фасада в зоне гаража и бассейна

28 июля 2023 года

Устройство армокаркаса перекрытия и другие работы

Сейчас на объекте одновременно ведется:

— Армирование монолитного перекрытия второго этажа
— Устройство стропильной части кровли бассейна
— Бетонирование перекрытия террасы и крыльца

20 июля 2023 года

Ход работ на объекте

Сейчас рабочие выполняют следующие работы:

— Армирование монолитного перекрытия террасы.

— Установка опалубки монолитного перекрытия второго этажа.

— Кирпичная кладка прижимной стенки 2 этажа.

04 июля 2023 года

Работы, выполненные на объекте в июне

Сейчас на объекте задействованы несколько единиц техники и бригада рабочих из 14 человек. В июне было выполнено:

— Армирование монолитного перекрытия 1-го этажа.

— Бетонирование монолитного перекрытия, лестницы и колонн первого этажа.

— Кирпичная кладка прижимной стенки в зоне бассейна и гаража.

— Устройство опалубки монолитного перекрытия второго уровня 1-го этажа.

— Кирпичная кладка внутренних стен, а также фронтонов и дымоходов в зоне бассейна.

В настоящее время рабочие занимаются устройством стропильной системы кровли.

23 мая 2023 года

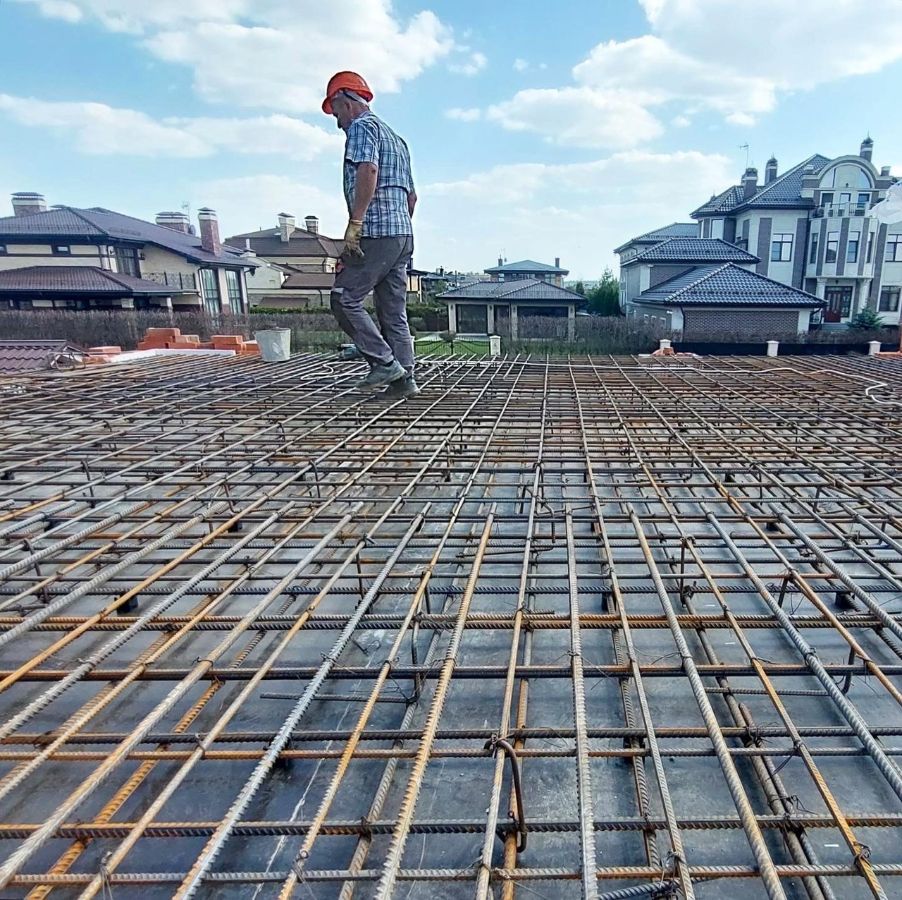

Армирование монолитного железобетонного перекрытия 1-го этажа и другие работы

На объекте задействовано несколько единиц техники и бригада рабочих из 18 человек. Параллельно они выполняют:

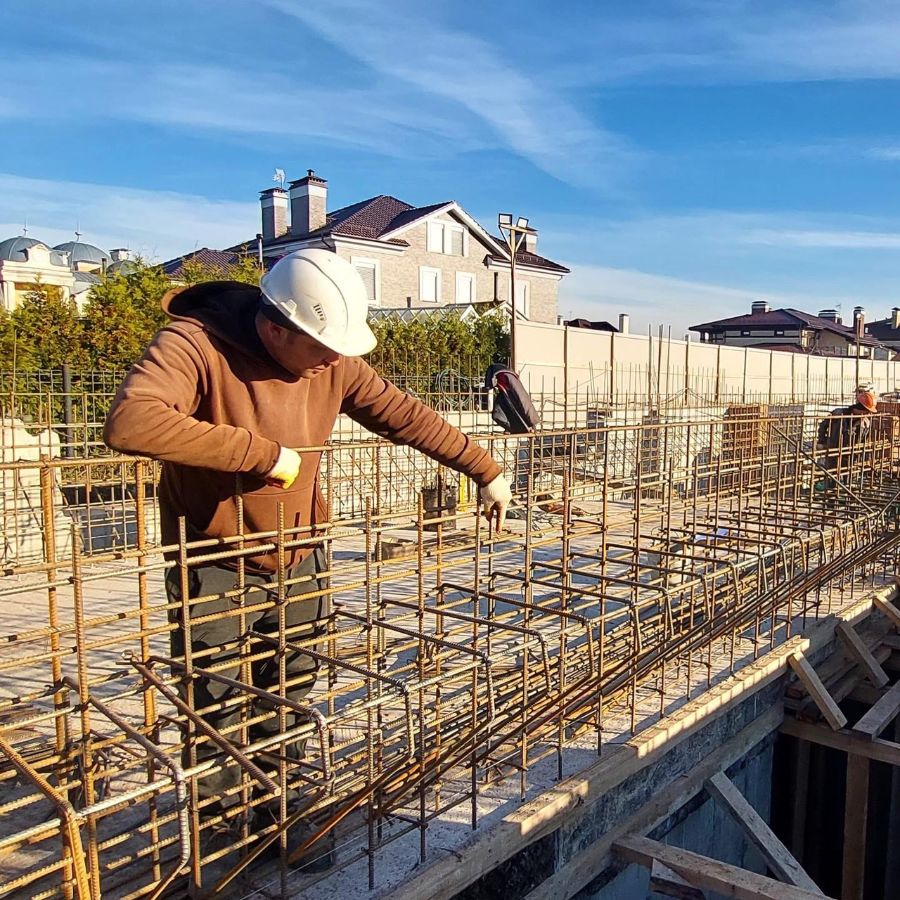

— Армирование монолитного железобетонного перекрытия 1-го этажа. Для вязки каркаса мы используем сертифицированную арматуру разного диаметра, фиксируя ее отожженной проволокой и креплениями типа «звездочка». Качественное армирование обеспечит прочность перекрытия при поперечной нагрузке на прогиб.

— Кладку прижимной стенки в зоне бассейна из полнотелого кирпича «Монарх» на универсальный раствор М-150 Perfekta.

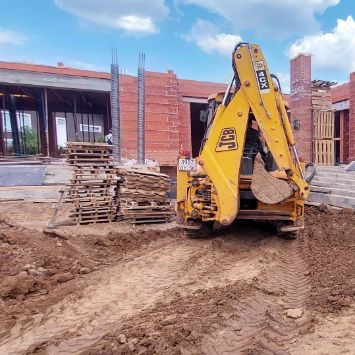

— Обратную засыпку пазух котлована до проектной отметки и частичную планировку.

02 мая 2023 года

Бетонирование перемычек 1-го этажа и другие работы

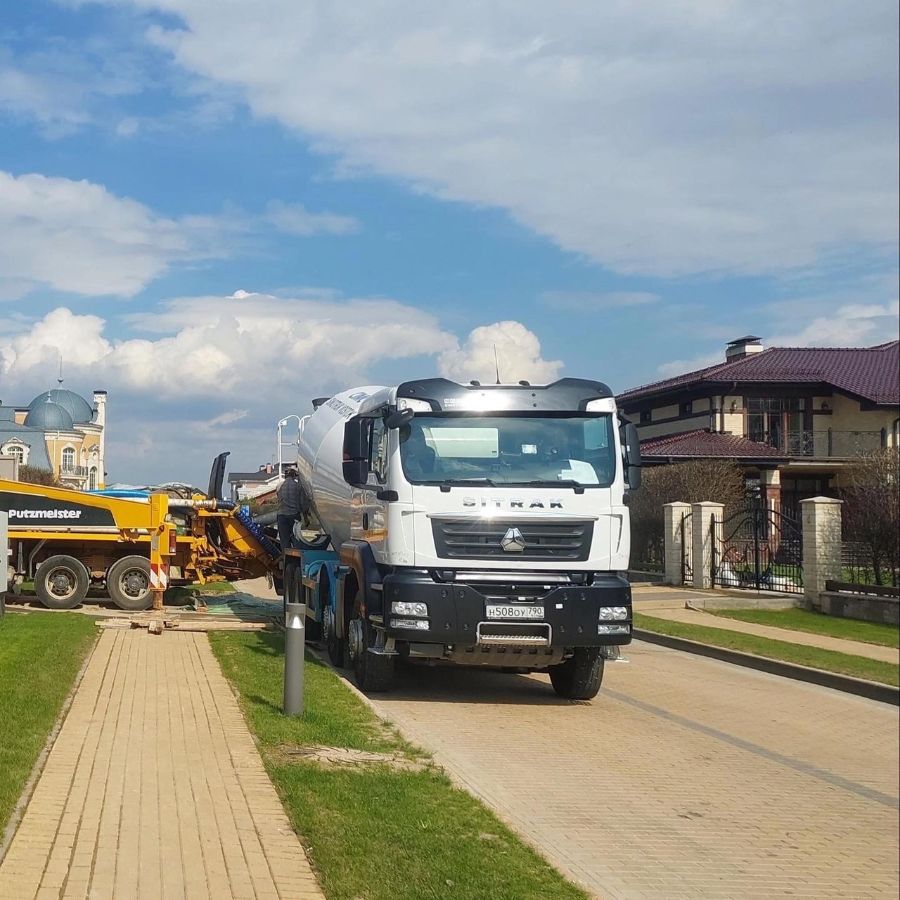

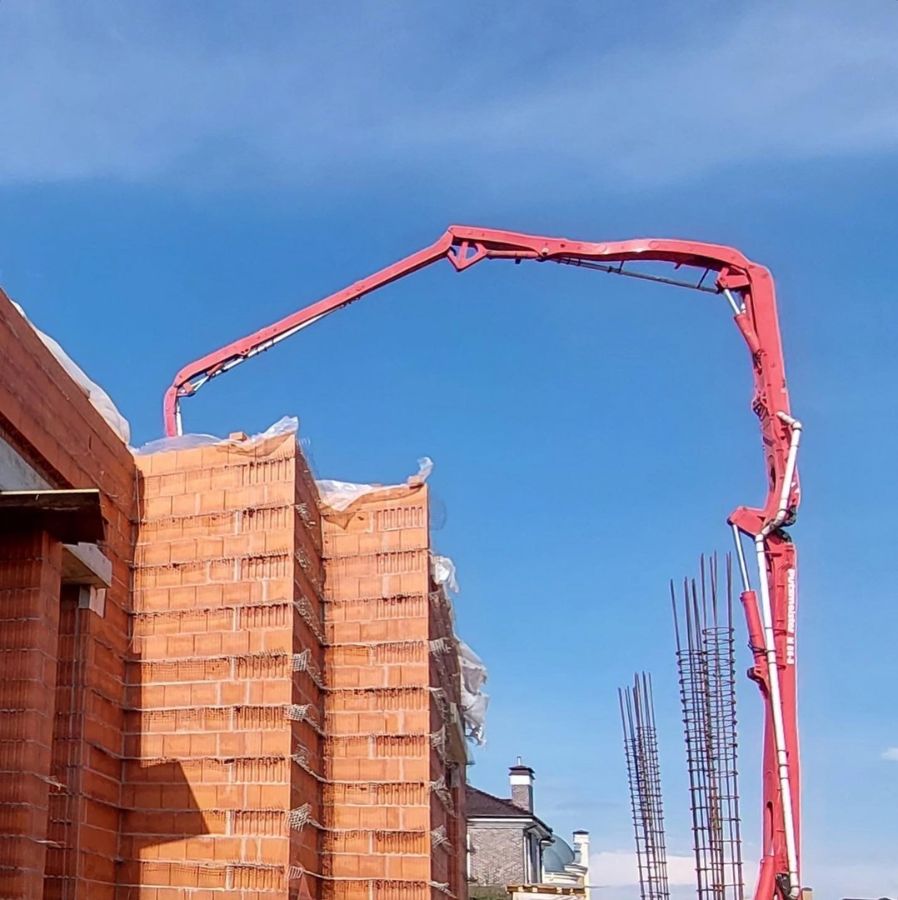

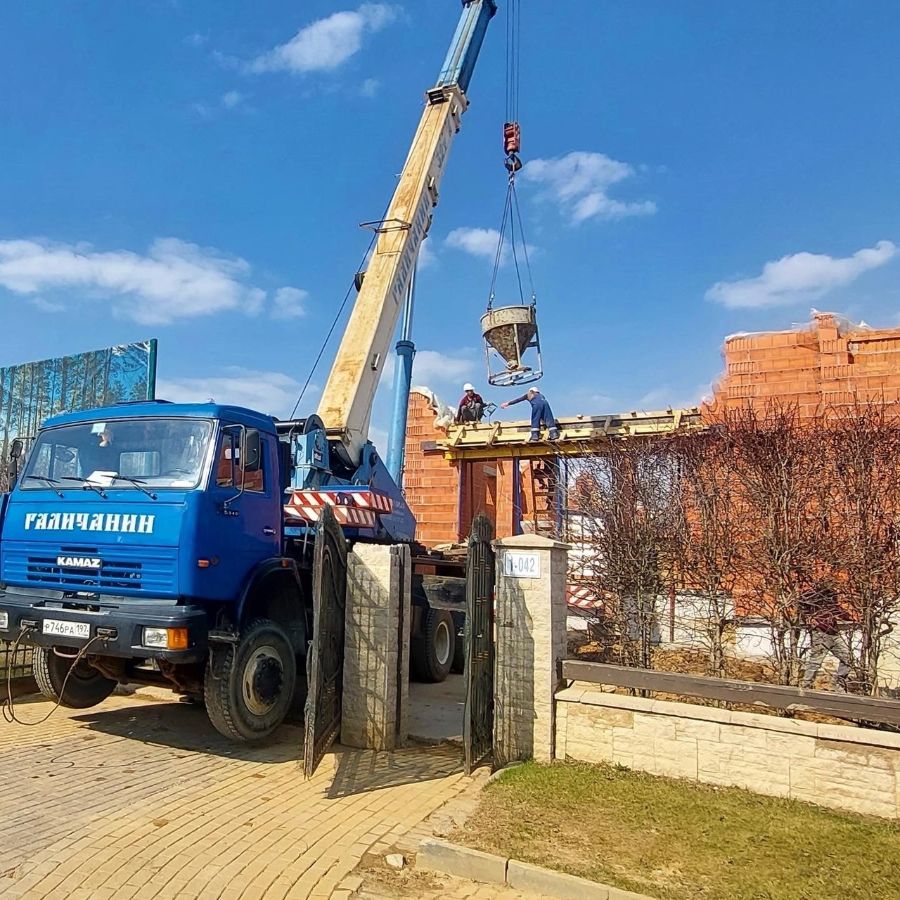

На объекте завершили бетонирование монолитного перекрытия гаража и перемычек первого этажа основного дома. Раствор М350 завода «Инком-Бетон» подавали с помощью автобетононасоса Putzmeister с вылетом стрелы до 52 метров. После бетонирования рабочие накрыли опалубку строительной пленкой, чтобы защитить свежезалитый раствор от атмосферных осадков и предотвратить слишком быстрое испарение влаги.

Ранее здесь закончили кладку наружных стен 1-го этажа из крупноформатных керамических блоков «Гжельского кирпичного завода», а после рабочие приступили к кирпичной кладке внутренних стен и перегородок. Для этих работ использовался красный полнотелый кирпич «Монарх» и универсальный раствор М-150 Perfekta.

27 марта 2023 года

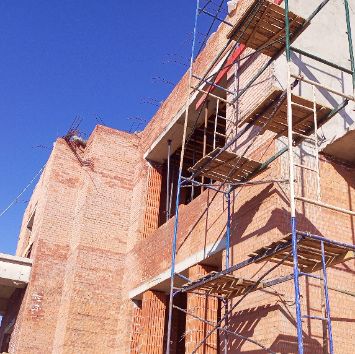

Кладочные работы на объекте

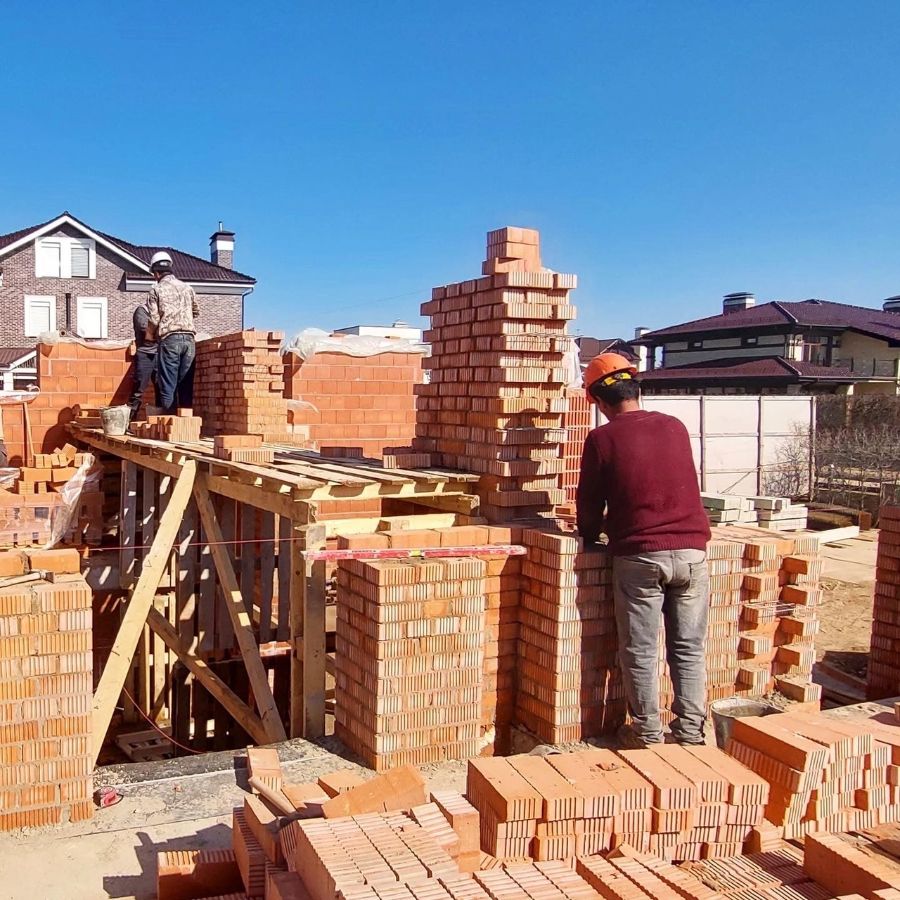

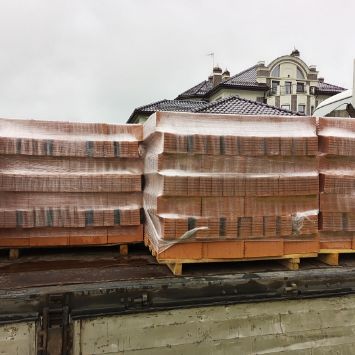

Рабочие приступили к кладке наружных стен 1-го этажа из крупноформатных керамических блоков «Гжельского кирпичного завода». Это высокотехнологичный и очень теплый стеновой материал, использование которого ускоряет темпы возведения коробки и снижает расход кладочного раствора на 30%.

Кладка стен из блоков выполняется на «теплый» кладочный раствор Perfekta «Линкер Термо» с использованием базальтовой сетки. Она укладывается в растворные швы между блоками с шагом 2 ряда по высоте. В составе кладочного раствора 15% перлитового песка, который позволяет уменьшить потерю тепла через швы и стены дома, защищает кладку от образования плесени.

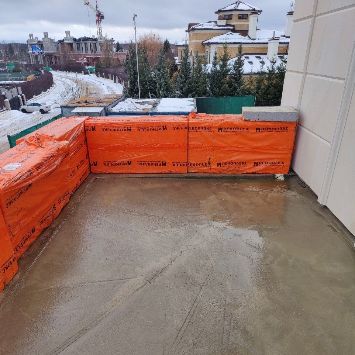

21 ноября 2022 года

Работы, выполненные на объекте в течение месяца

На объекте работают техника и бригада из 30 человек. За последний месяц выполнено:

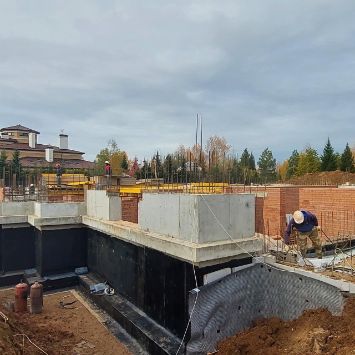

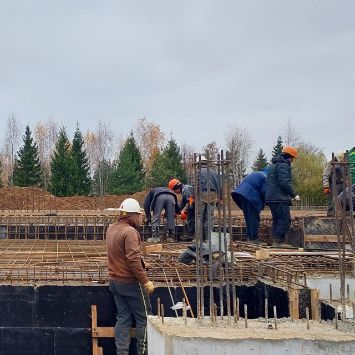

— Армирование монолитных стен чаши бассейна.

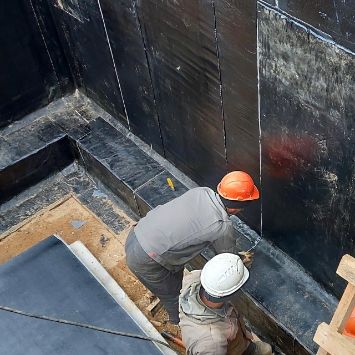

— Вертикальная гидроизоляция стен цокольного этажа материалами ТЕХНОНИКОЛЬ: быстросохнущим битумным праймером и наплавляемым полотном Техноэласт из линейки Premium.

— Обратная засыпка пазух фундамента гаража.

— Кладка стен в зоне гаража из полнотелого красного кирпича Каширского завода на универсальную смесь Perfekta.

— Монтаж опалубки монолитного перекрытия цокольного этажа с использованием ламинированной фанеры Plywood.

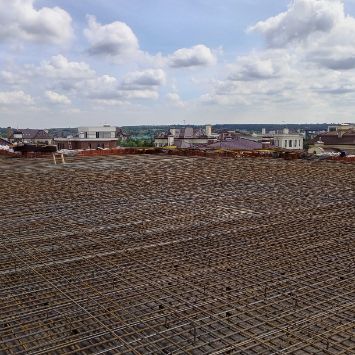

— Армирование перекрытия цокольного этажа сертифицированной арматурой класса AI и AIII.

— Бетонирование монолитного перекрытия цоколя бетоном М350 завода Инком-Бетон. Для быстрой подачи раствора использовали автобетононасос Putzmeister с вылетом стрелы 56 метров.

хотите заказать дом по индивидуальному проекту?

CRM-форма появится здесь
