16 февраля 2022 года
Устройство свайного поля под гараж и основной дом
КП «Тихие зори», 37км от МКАД
16 февраля 2022 года. Устройство свайного поля под гараж и основной дом в КП «Тихие зори»
В коттеджном поселке Тихие Зори продолжается строительство двухэтажного дома в стиле Райта для выставки Open Village. За последние две недели был проделан огромный объем работы: мы закончили забивку свай под гараж, подготовили площадку под фундамент дома и приступили к устройству свайного поля.

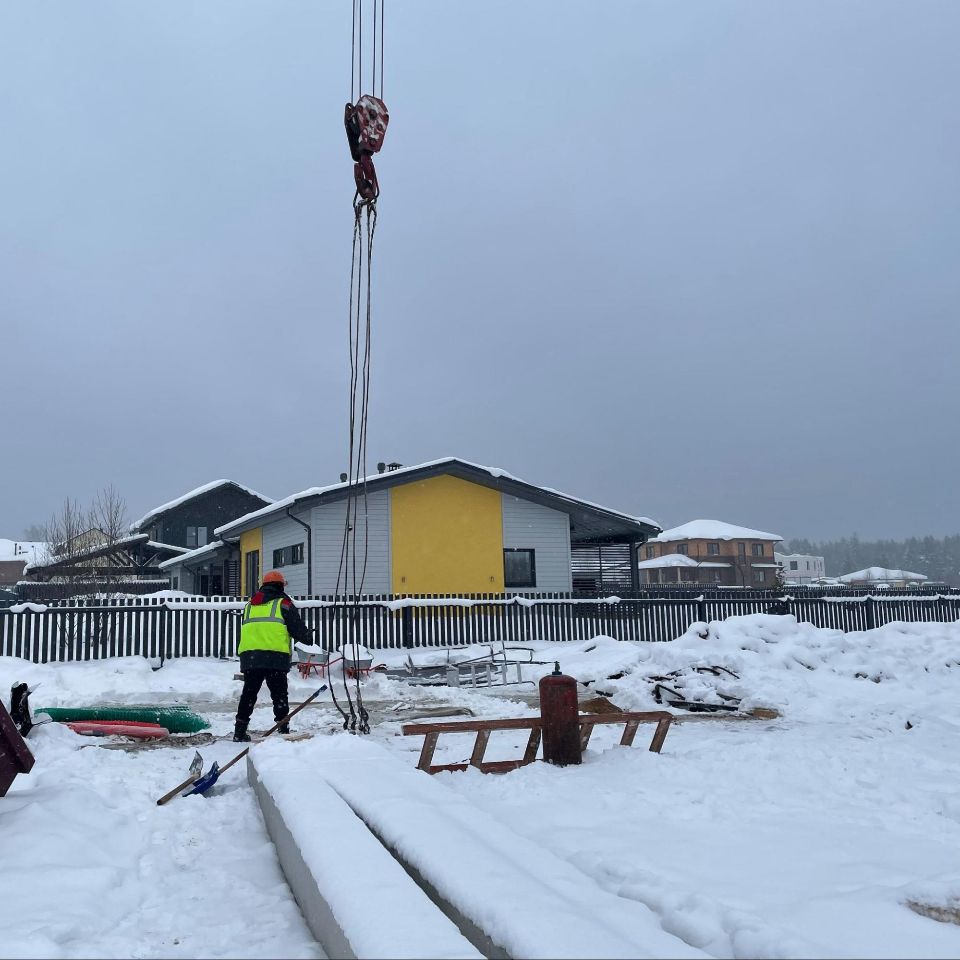

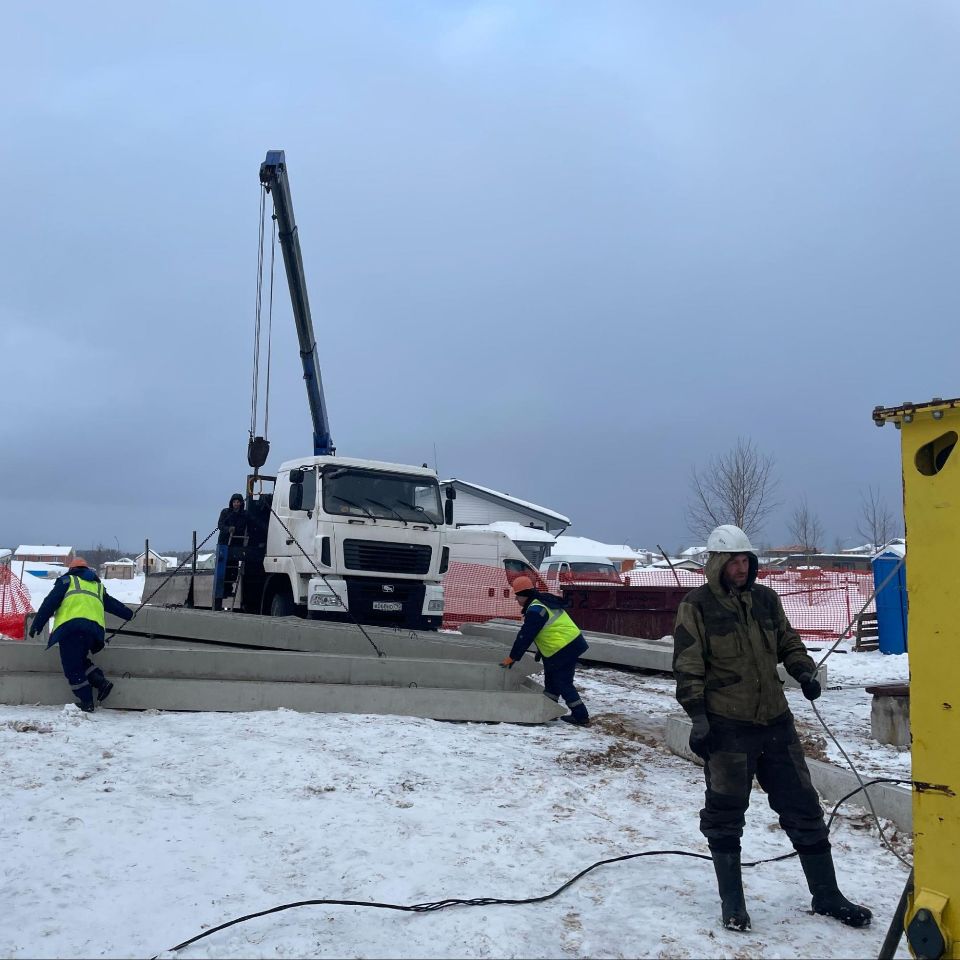

В первых числах февраля мы начали работы по гаражу, выполнив пробную забивку 7 железобетонных свай с динамическими испытаниями. Результаты испытаний подтвердили соответствие выбранной марки и проектных нагрузок реальной сопротивляемости свай, поэтому мы продолжили устройство свайного поля под гараж.

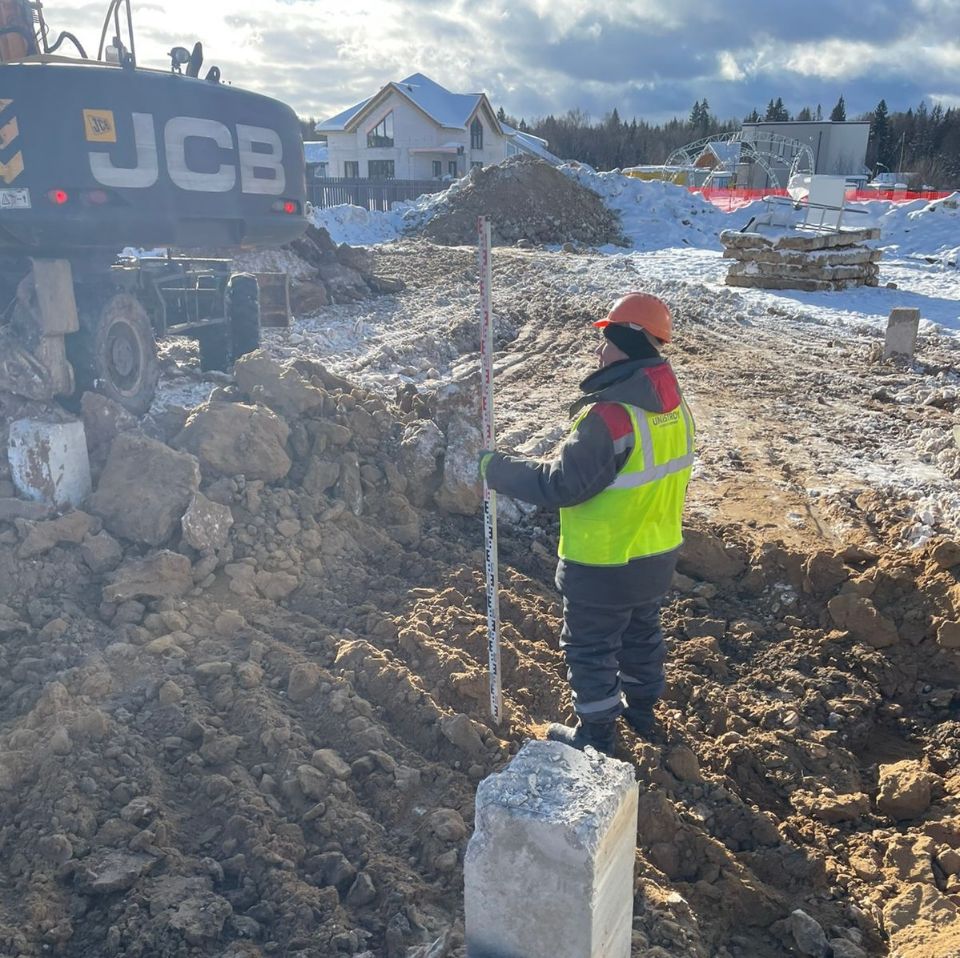

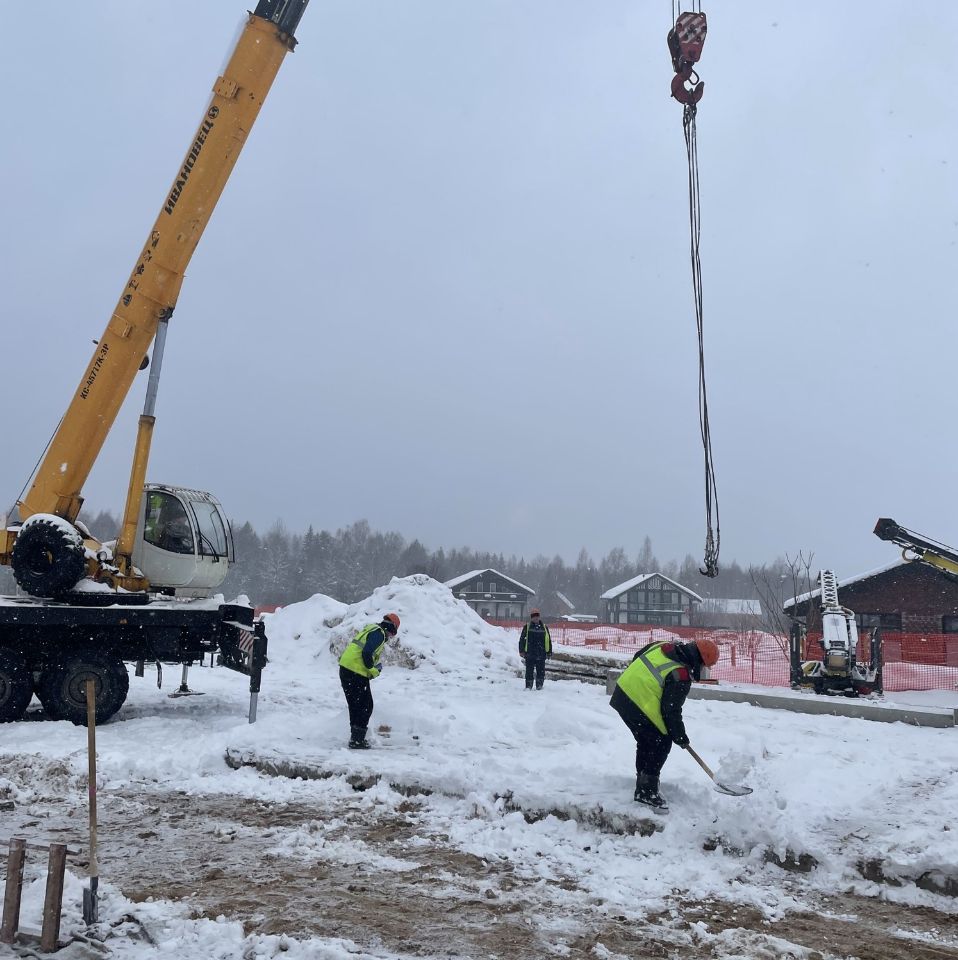

В перерыве между забивкой и добивкой свай началась подготовка площадки под свайное поле для фундамента дома. Мы перенесли бытовой городок и временный въезд, расчистили территорию от снега. Следующим этапом стал вынос осей на местность. Все работы проводились под четким контролем геодезистов.
В перерыве между забивкой и добивкой свай началась подготовка площадки под свайное поле для фундамента дома. Мы перенесли бытовой городок и временный въезд, расчистили территорию от снега. Следующим этапом стал вынос осей на местность. Все работы проводились под четким контролем геодезистов.

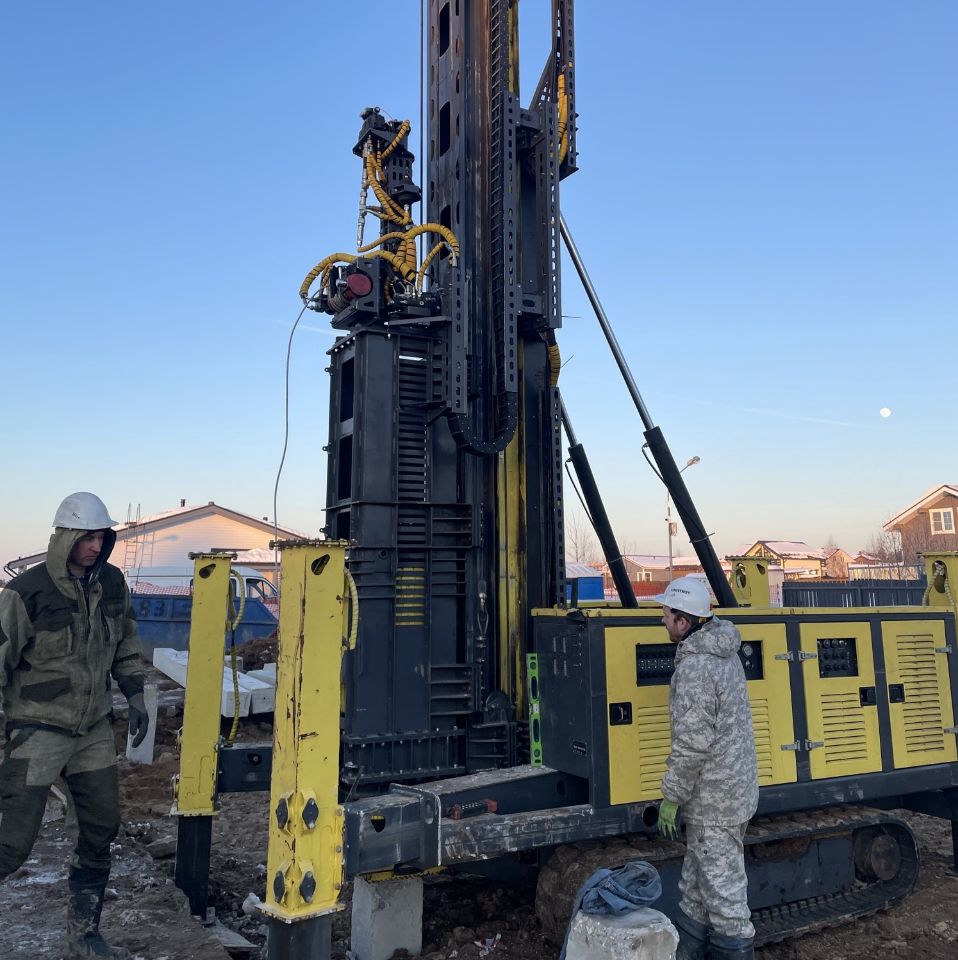

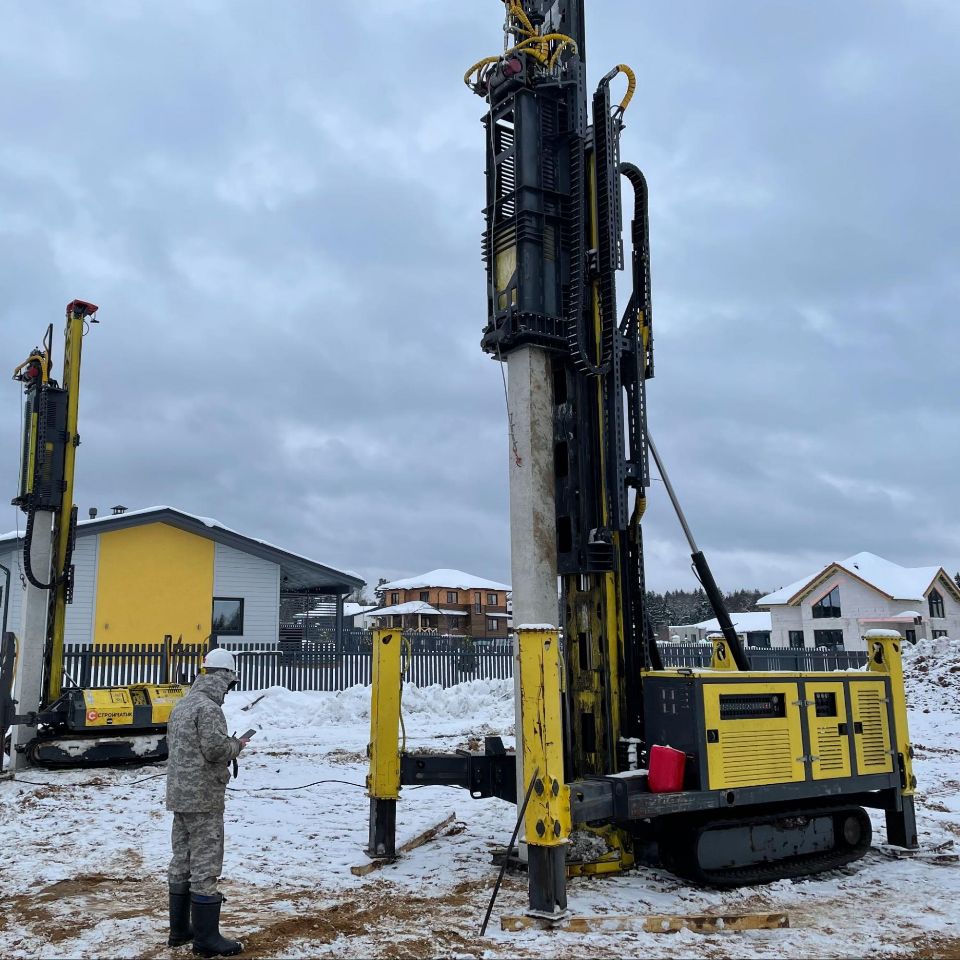

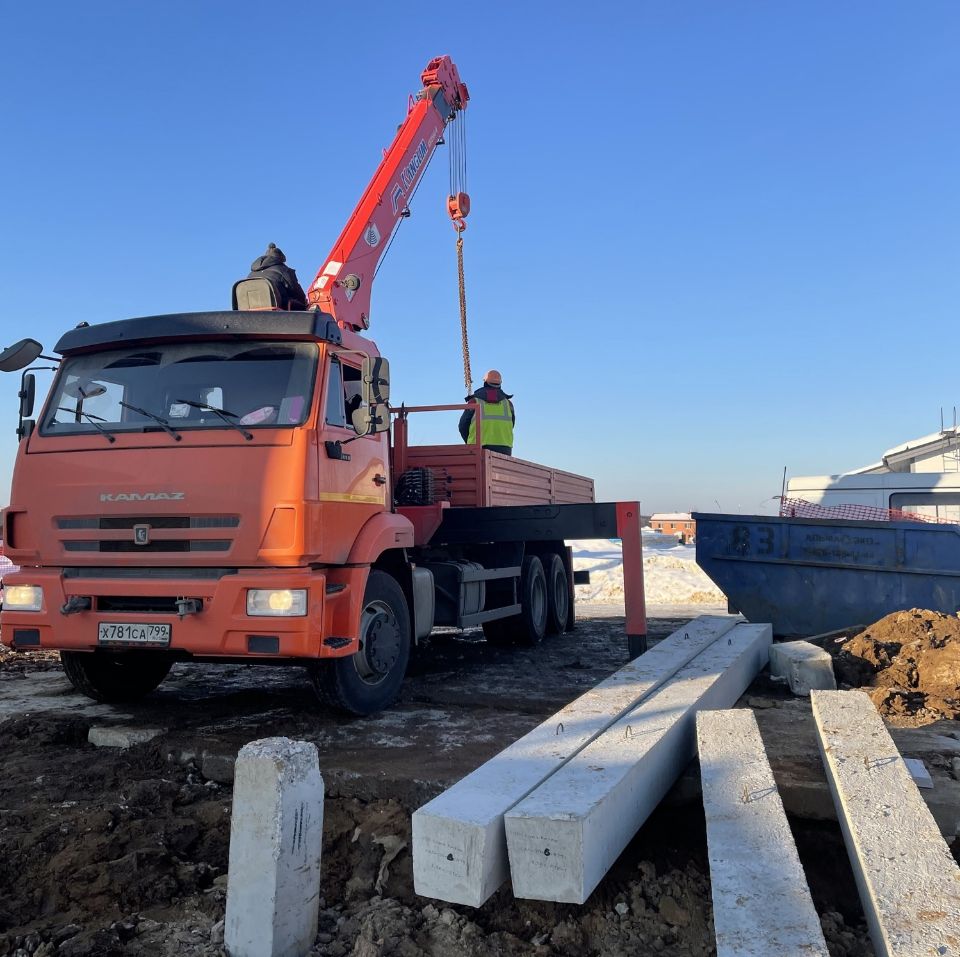

Когда площадка под свайное поле была готова, мы забили 6 пробных свай под дом. По результатам испытаний было принято решение увеличить их число до 18. На этом объекте мы используем шестиметровые железобетонные сваи с квадратным сечением 300х300мм и армированием по всей длине стержня. Они имеют удлиненную форму с заостренным усиленным концом, который обеспечивает легкое погружение в грунт. Забивка осуществляется компактной сваебойной установкой Стройматик. Эта высокопроизводительная техника способна забивать до 40 свай за 8-часовую рабочую смену.
Параллельно ведутся работы по подготовке опалубки, а уже завтра мы планируем начать активные работы по забивке оставшихся 76 свай. Работы в коттеджном поселке «Тихие Зори» продолжаются!
Параллельно ведутся работы по подготовке опалубки, а уже завтра мы планируем начать активные работы по забивке оставшихся 76 свай. Работы в коттеджном поселке «Тихие Зори» продолжаются!
все новости по этому объекту
